华能海南昌江核电3、4号机组220kV辅助电源倒送电成功

2023-10-31 08:36  来源:华能昌江核电    海南核电站  昌江核电站

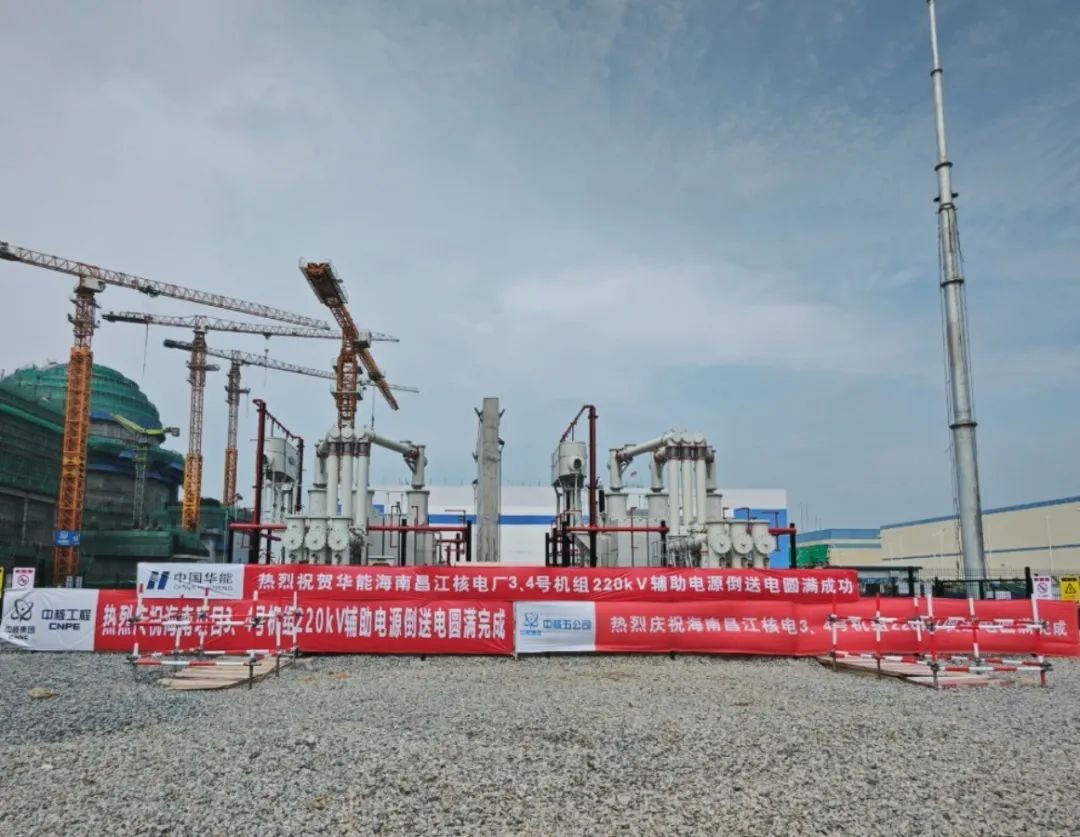

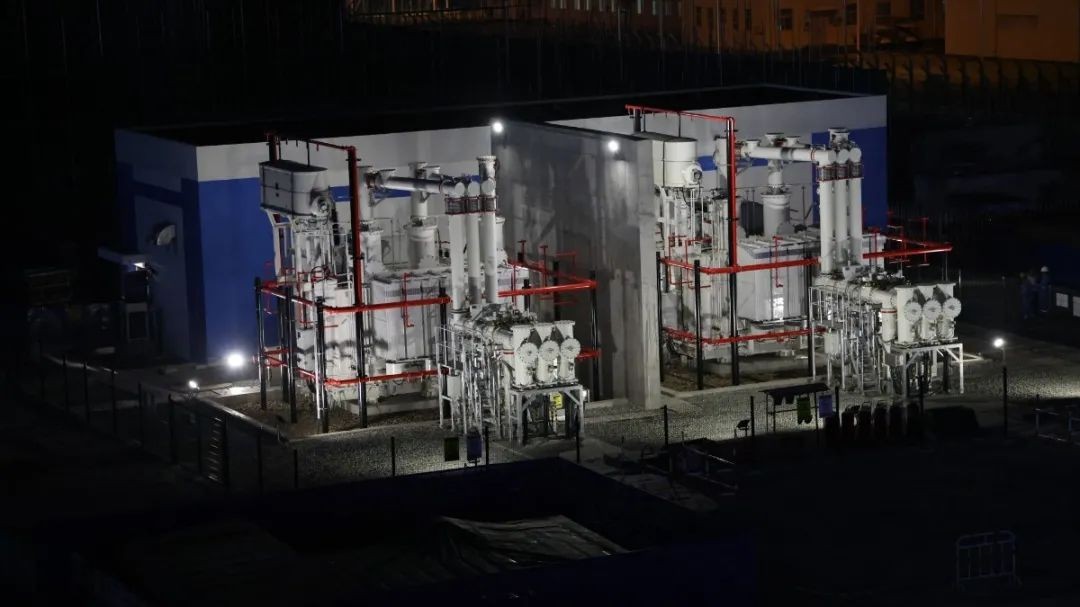

2023年10月31日5时37分,华能海南昌江核电4号辅助变压器第五次冲击成功,经过约22小时的鏖战,华能海南昌江核电厂3、4号机组220kV辅助电源倒送电取得圆满成功。


2023年10月31日5时37分,华能海南昌江核电4号辅助变压器第五次冲击成功,经过约22小时的鏖战,华能海南昌江核电厂3、4号机组220kV辅助电源倒送电取得圆满成功。

此次倒送电启动,包括220kV新建线路和GIS设备冲击、辅助变压器冲击、母线保护电流极性核对等步骤。华能昌江核电厂3、4号机组辅助变压器经过5次冲击试验,各项参数均满足标准要求,设备运行稳定,主设备首次带电冲击、有载调压试验、带负荷校验均一次成功。

作为项目业主,华能昌江核电公司充分发挥统筹协调作用,成立220kV倒送电专项组、制定专项方案、进度计划和现场应急预案,开展技术培训和模拟演练,联合海南核电、中核工程海南项目部、中核二二、中核五公司等相关单位,建立了多方联动的工作每日协调、问题每日跟踪、行动项限时解决的协作机制,各专业组、各领域工作人员责任到位、工作到位,紧盯现场、未雨绸缪、合力攻坚。坚持党建引领、发扬华能“三千精神”,党员突击队冲锋在前、勇挑重担,积极发挥先锋模范作用。弘扬昌江公司夜以继日、能量满满的“火龙果”精神,现场联合值班人员精心准备、细心检查、认真操作,确保各项工作安全有序推进,先后解决了制约土建、安装、调试过程中的200余项行动项难点,为安全高质量完成倒送电工作提供了可靠保障。

220kV倒送电的圆满成功,为后续安装、调试等工程节点提供稳定电源保证,为实现华能昌江核电公司“建成一个项目、建立一套体系、建好一支队伍”的三个一目标又迈出了坚实一步。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

深圳核博会

中国核电网


推荐阅读
