三门核电3号机组常规岛首个大件设备吊装就位

2023-09-28 09:35  来源:三门核电    核电设备  浙江核电站  三门核电站

9月27日,三门核电3号机组除氧水箱成功就位,标志着该机组常规岛第一个大件设备顺利吊装完成,为后续常规岛厂房封闭及安装工作的开始创造了有利条件。


9月27日,三门核电3号机组除氧水箱成功就位,标志着该机组常规岛第一个大件设备顺利吊装完成,为后续常规岛厂房封闭及安装工作的开始创造了有利条件。

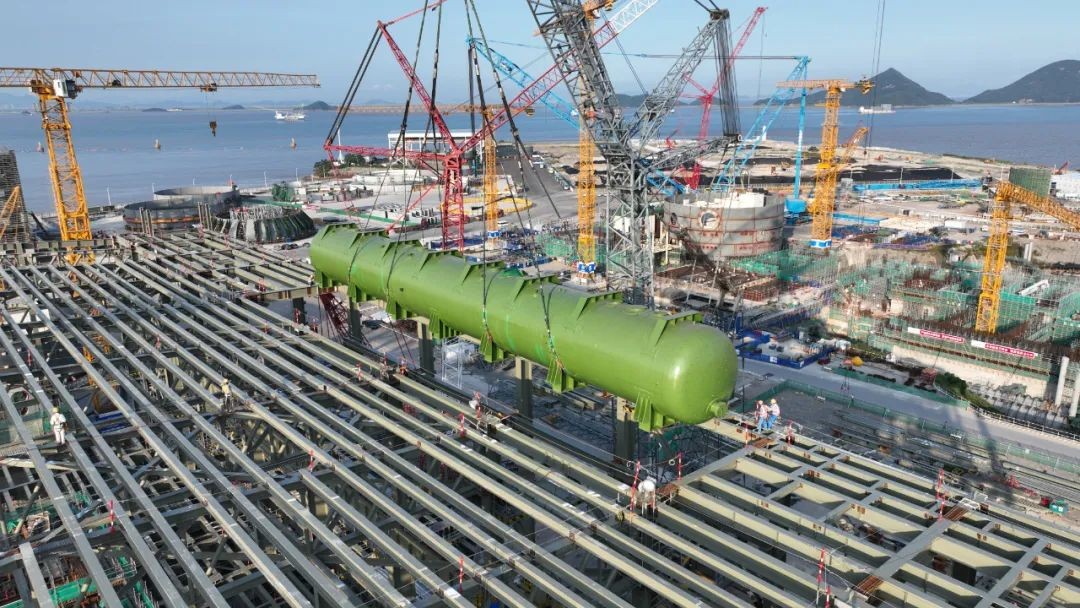

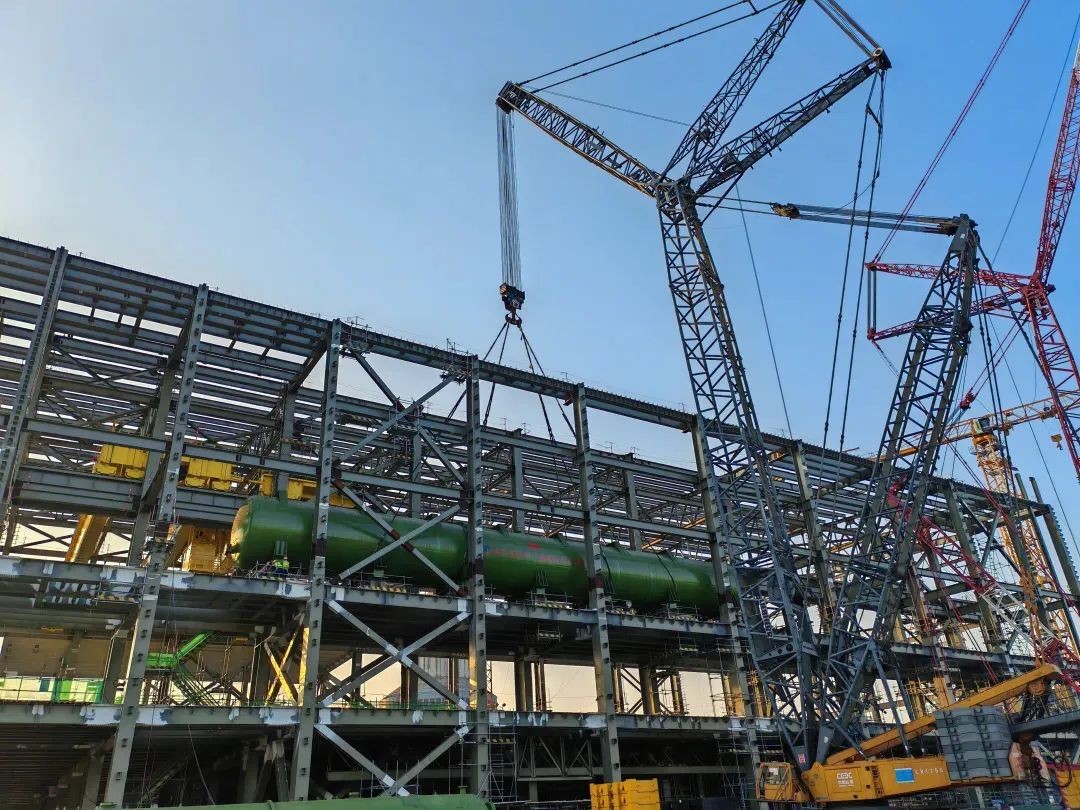

除氧水箱是机组除氧系统的重要设备,长43米,直径约5.1米,净重248吨,是常规岛尺寸最长的设备。

三门核电二期工程项目管理团队积极践行“六个一”一体化项目管理模式,大力协同、集中攻坚。通过“负接口”方式,提前梳理识别制造相关经验反馈、逐条跟踪优化落实情况、积极参与厂内总装及出厂验收工作,确保设备到货与吊装工作的“无缝衔接”。

吊装期间,项目管理团队采取项目负责人机制,实行任务清单化,开展钢结构基础施工推进、吊装先决条件检查、安装桌面推演、模拟载荷试验等一系列工作,严格把控施工安全和质量,确保本次吊装工作顺利完成。
