中核工程联合体ITER项目TAC1合同成功续约

2023-09-23 10:26  来源:中核工程    中核工程  ITER项目  TAC1  核聚变

2019年9月30日,中核工程牵头的中法联合体(中国核电工程有限公司牵头,中科院等离子体物理研究所、中国核工业二三建设有限公司、核工业西南物理研究院,法国法马通公司)与ITER组织在北京正式签订了国际热核聚变实验堆(ITER)主机安装一号合同(TAC1),TAC1合同是ITET项目最核心的设备安装,其重要性相当于核电站的反应堆安装,ITER作为“全球首堆”的大科学工程,技术要求高,工艺新且复杂,施工极具挑战。


2019年9月30日,中核工程牵头的中法联合体(中国核电工程有限公司牵头,中科院等离子体物理研究所、中国核工业二三建设有限公司、核工业西南物理研究院,法国法马通公司)与ITER组织在北京正式签订了国际热核聚变实验堆(ITER)主机安装一号合同(TAC1),TAC1合同是ITET项目最核心的设备安装,其重要性相当于核电站的反应堆安装,ITER作为“全球首堆”的大科学工程,技术要求高,工艺新且复杂,施工极具挑战。

截止日前,TAC1中法联合体团队执行合同接近四年,期间攻坚克难,一路披荆斩棘,走过了摸索、磨合、成长和不断成熟的艰难历程,从当初的“新来者”逐步成长为ITER项目的可信赖承包商。

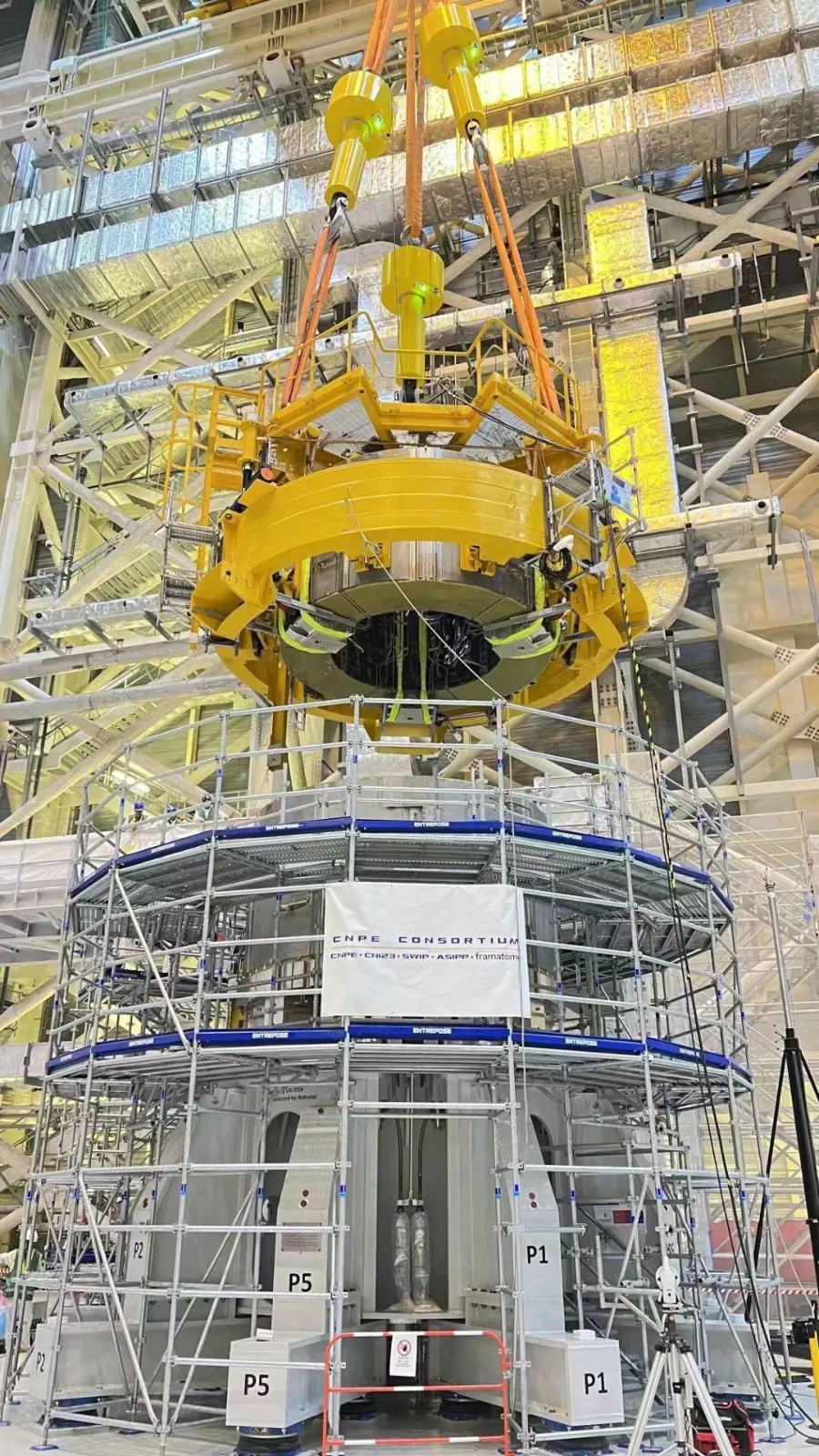

项目团队秉持国际合作精神,通过不懈努力,体现了中国智慧,中国质量和中国信誉,为集团和国家增光添彩,实现安全生产1000天,质量总体受控,完成了一系列重大里程碑节点,合同履约总体评价高。2020年5月28日完成杜瓦底座吊装后,2020年7月28日召开ITER重大安装工程启动仪式,国家主席习近平向ITER项目致贺信。2021年4月完成极向场线圈PF6落位;2021年10月27日完成BCC线圈吊装,实现“Pit ready”,即具备吊装真空容器的条件,标志着ITER主机第一阶段安装完成,中核集团董事长余剑锋与ITER组织总干事比戈互致贺信。

在此之前,TAC1合同已签署四份补充协议,根据整体施工进展和剩余工作量,双方同意在保持整体合同构架不变的情况下,进行补充协议五的谈判。2023年9月,联合体团队经过将近8个月的艰苦谈判,双方正式签署合同补充协议补充协议五,此协议是双方対过去合同工作的总结和整体优化,也是今后两年工作的重要合同基础。

协议明确P1阶段的总体工作范围,约定P1阶段总体工期由原来的2023年10月份延长至2025年底,采用固定工期和总价模式。双方就简化管理和施工流程,以及前期费用补偿达成一致,并进一步明确了双方责任边界、变更条件和基础工期,降低延期赔偿责任,提高预付款比例,优化进度款支付条件。

后续,中法联合体团队将在做好TAC1合同执行的同时,将积极争取更多的新增工作,为公司和集团的国际化经营做出新的贡献。
