田湾核电7、8号机组项目最新进展

2023-09-07 11:11  来源:江苏核电    田湾核电站  江苏核电站

7月27日,田湾核电7号机组环吊完成投用前所有调试试验,标志着田湾核电7号机组环吊已具备可用条件。

1、田湾核电7号机组励磁机转子完成动平衡及超速试验

2、田湾核电7号机组环吊完成投用前所有调试试验

3、田湾核电7号机组压力容器、蒸汽发生器运至现场

4、田湾核电7号机组发电机转子完成多项试验

5、田湾核电7、8号机组隧洞钻爆掘进施工全面结束

6、田湾核电7号机组应急柴油发电机油箱运至现场

7、田湾核电8号机组环吊顺利完成出厂验收

8、田湾核电7、8号机组核岛直流柜样机完成鉴定试验

1、田湾核电7号机组励磁机转子完成动平衡及超速试验

7月3日-4日,田湾核电7号机组励磁机转子进行了动平衡及超速试验。

试验人员在自由端电枢位置增加了2351克配重,最终额定转速时轴振最大值和瓦振最大值满足国标和厂标要求,随后进行了1800转/分钟的超速试验,历时两分钟,试验顺利结束。

2、田湾核电7号机组环吊完成投用前所有调试试验

7月27日,田湾核电7号机组环吊完成投用前所有调试试验,标志着田湾核电7号机组环吊已具备可用条件。

环吊是核岛厂房内部最重要的起重设备,主要由主梁、端梁、运行小车、环形轨道、检修平台、抗震装置等组成,在核电厂建造时期承担着吊装主泵、蒸汽发生器、压力容器等主设备的重要任务,其稳定性和可靠性将直接影响设备安装的质量和核岛安装工期。

3、田湾核电7号机组压力容器、蒸汽发生器运至现场

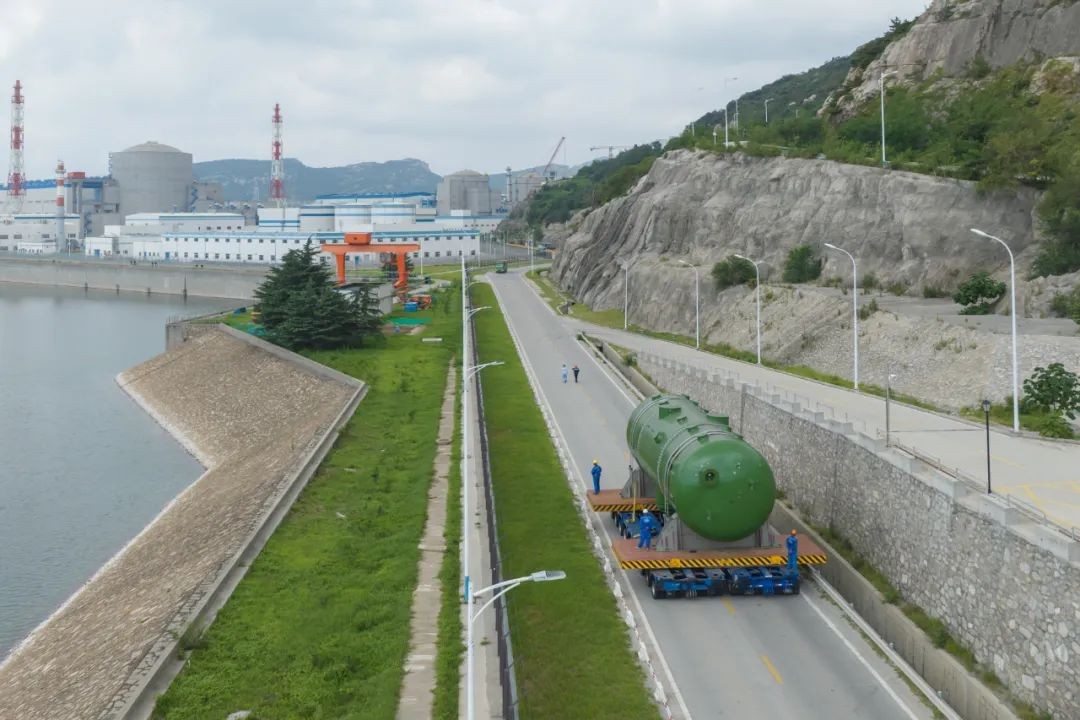

7月30日-8月3日,田湾核电7号机组压力容器和四台蒸汽发生器陆续运至田湾核电基地现场。

4、田湾核电7号机组发电机转子完成多项试验

8月4日-6日,田湾核电7号机组发电机转子超速、动平衡及相关电气试验顺利完成,为接下来的总装工序奠定坚实基础。

5、田湾核电7、8号机组取水隧洞钻爆掘进施工全面结束

8月15日,田湾核电7、8号机组8条取水隧洞钻爆掘进施工全面结束,隧洞施工全面转入衬砌施工阶段。

6、田湾核电7号机组应急柴油发电机油箱运至现场

8月25-26日,田湾核电7号机组应急柴油发电机两台日用油箱作为提前引入设备运至现场,保障了田湾核电7、8号机组工程建设顺利推进。

7、田湾核电8号机组环吊顺利完成出厂验收

8月29日,田湾核电8号机组环吊顺利完成出厂验收工作,标志着田湾核电8号机组环吊设备采购三级进度计划提前完成,为后续现场环吊安装、穹顶吊装的全面开展奠定了坚实基础。

环吊作为核电站最重要的起重设备,具有尺寸大、起吊吨位大、结构和制造工艺复杂等特点。

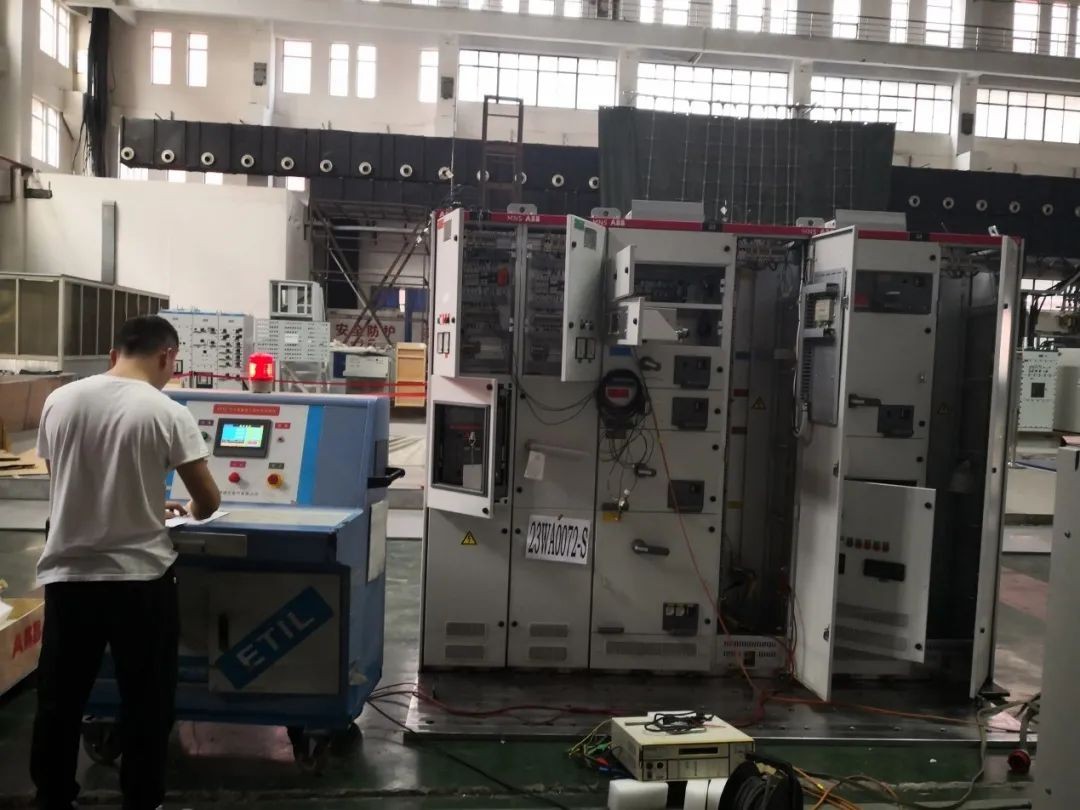

8、田湾核电7、8号机组核岛直流柜样机完成鉴定试验

8月23日-25日、8月28日-29日,田湾核电7、8号机组核岛直流柜样机进行鉴定试验,先后完成了基准功能试验、地震及外部冲击试验、验收功能试验等工作,结果满足验收标准,试验顺利完成。
