漳州核电1号机组常规岛发电机转子顺利穿装完成

2023-07-17 17:40  来源:中国核电工程有限公司    福建核电站  漳州核电站  核电设备

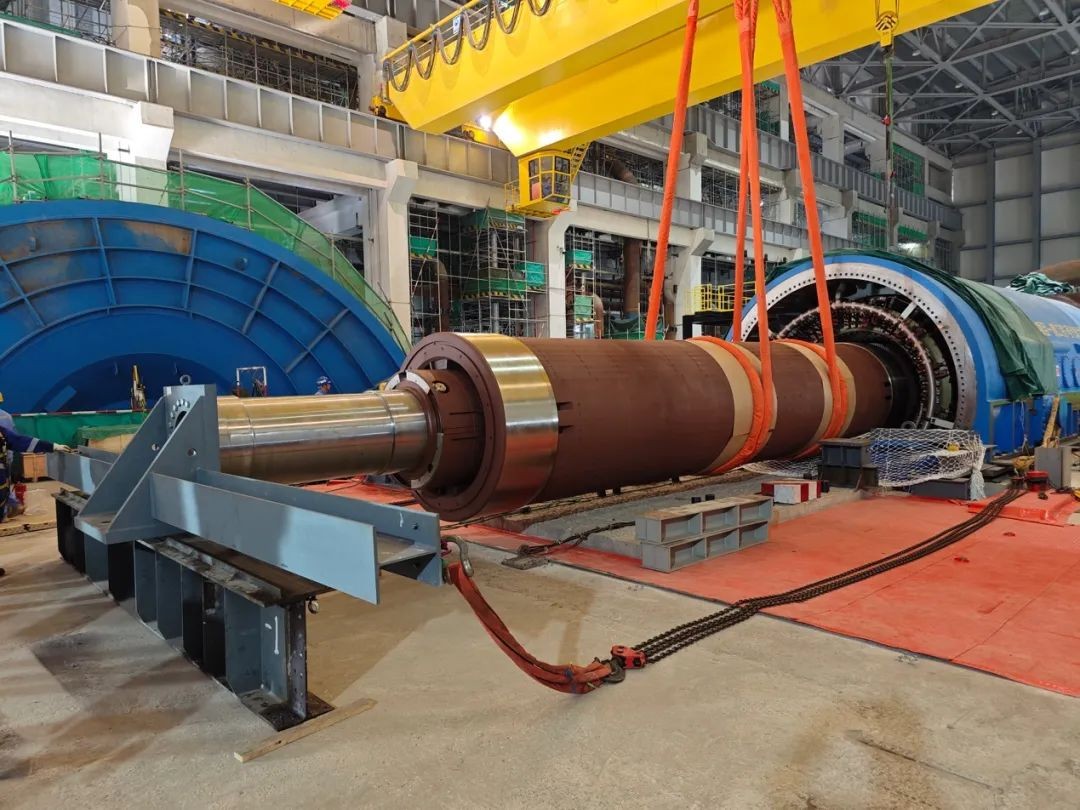

2023年7月16日,漳州核电1号机组发电机转子穿转工前会召开,转子穿转正式开始,整个转子穿装过程中工序复杂,全程历时13小时施工作业,漳州核电1号机组常规岛发电机转子顺利穿装到指定位置,标志着发电机转子穿装工作圆满完成,为后续汽轮发电机组盘车工作创造了有利条件。


2023年7月16日,漳州核电1号机组发电机转子穿转工前会召开,转子穿转正式开始,整个转子穿装过程中工序复杂,全程历时13小时施工作业,漳州核电1号机组常规岛发电机转子顺利穿装到指定位置,标志着发电机转子穿装工作圆满完成,为后续汽轮发电机组盘车工作创造了有利条件。

漳州核电1号机组发电机是常规岛重要设备之一,发电机转子重210t,长15.796m,最大直径1.818m,发电机转子穿装到直径1.890m的发电机定子內膛内,定子內膛与转子的穿装总间隙为72mm,单侧最小间隙为36mm,穿装起吊工序复杂、技术含量较高,是制约后续汽轮发电机组盘车节点的关键路径之一。

发电机穿装转子前,漳州项目部按要求完成发电机转子、定子的气密性试验,交直流阻抗、极平衡等相关电气试验,对定子内膛、转子表面及通风孔等进行了全面检查和细致清理。为保证施工过程质量和安全双受控,漳州项目部总结其他核电施工经验,提前落实各项施工技术先决条件,对转子穿装过程中的重点、难点进行充分讨论,针对施工过程工序多,涉及人员多,防异物要求严的特点,形成了发电机穿转子先决条件检查表和穿装操作单,逐项、逐步检查并签字确认,明确责任人员和责任范围, 并在施工过程中严格执行操作单,确保安全、质量受控。

华龙批量化,漳州率先行。漳州项目部深入贯彻落实主题教育“学思想、强党性、重实践、建新功”总要求,项目部各级领导干部坚守一线,工程管理部常规岛主线安装党员突击队再取佳绩,继汽轮机扣缸之后,同业主、监理、中核五公司的常规岛团队、项目设备部、上海汽轮机厂、项目调试部ZC供气团队一起,在各参建单位的共同努力下,保质保量完成1号机组发电机穿转子活动,为后续漳州核电1号机组汽轮机盘车及热试节点奠定了坚实的基础。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

深圳核博会

中国核电网


推荐阅读
