2023年7月13日,海南昌江核电基地 “玲龙一号”开工建设两周年了!

2023年7月13日,海南昌江核电基地 “玲龙一号”开工建设两周年了!

自2021年7月13日“玲龙一号”示范工程开工建设以来,在集团公司及中国核电的正确领导下,全体参建者以“卓越首堆 国际玲龙”为愿景,大力协同,扎实推进项目建设,项目一级进度计划按时完成率100%,“六大控制七个零”全面受控,卓越示范工程有序推进。截至目前,土建施工工程量完成约80%,项目各子项陆续进入安装阶段,反应堆核心设备一体化压力容器于今日启运现场,为示范工程安装工作全面推进奠定了坚实基础。

接下来以图文形式回顾2年来”玲龙一号“建设过程中的重要节点,一起见证”玲龙一号“的成长过程。

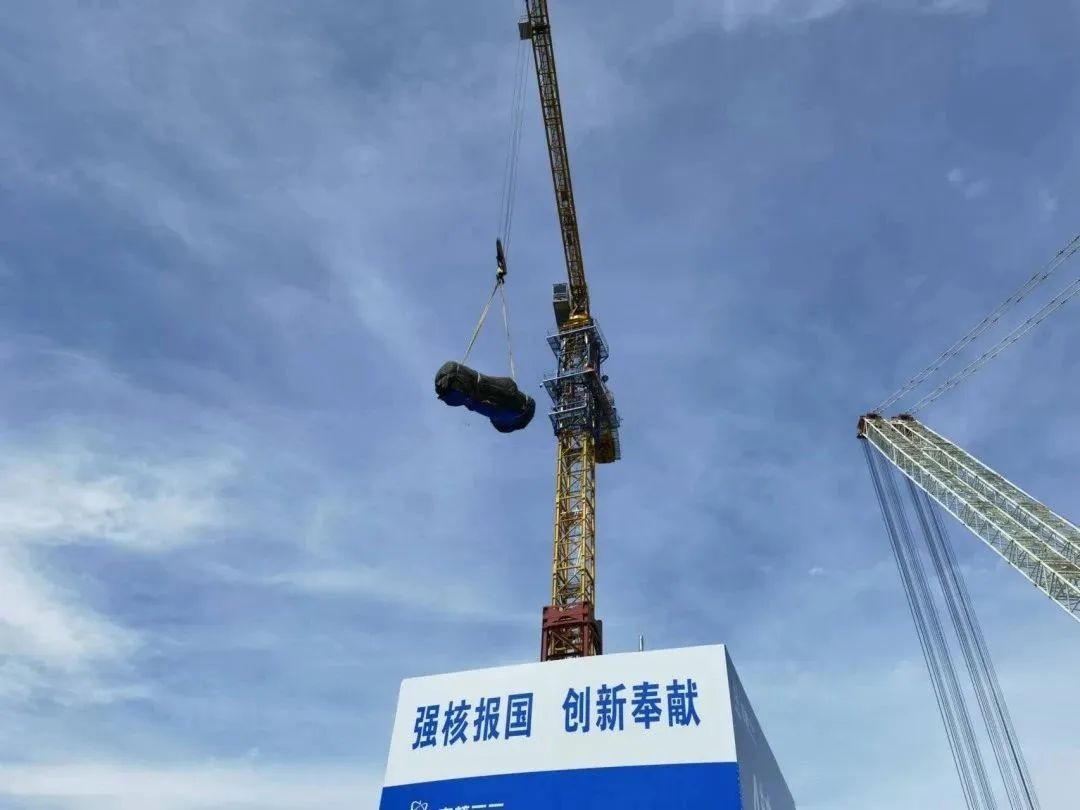

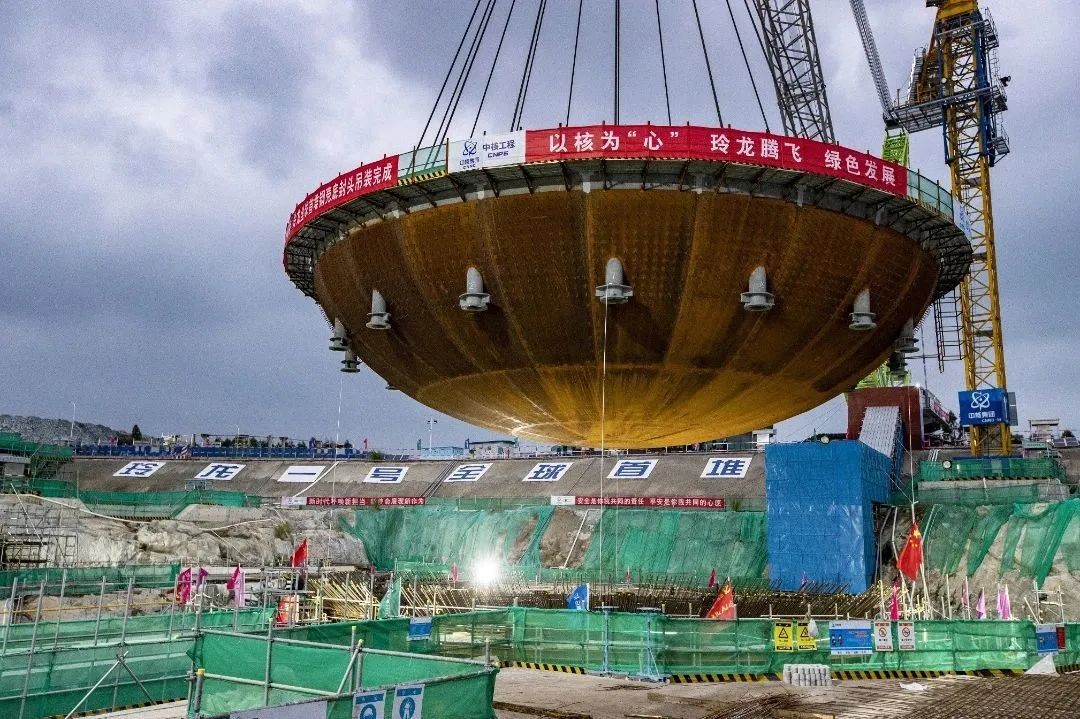

“玲龙一号”反应堆一体化压力容器启运现场。——2023.07.13

“玲龙一号”核岛第一罐混凝土浇筑(FCD), 全球首个陆上商用模块小型堆正式开工建设。——2021.07.13

“玲龙一号”核岛钢制安全壳(CV)底封头吊装就位,为反应堆厂房主体结构施工奠定坚实基础。——2021.10.24

“玲龙一号”常规岛汽轮机筏基第一罐混凝土浇筑,标志着常规岛土建工程全面开工。——2021.11.28

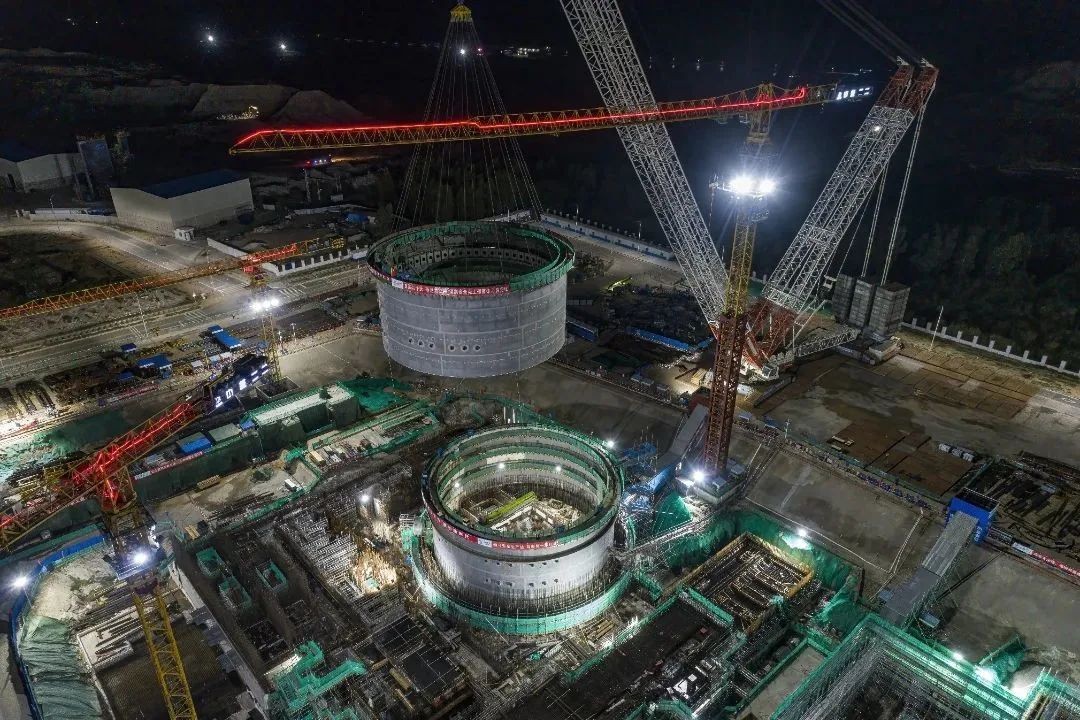

“玲龙一号” 核岛钢制安全壳(CV)下部筒体吊装就位。——2022.02.26

“玲龙一号”首台预引设备“反应堆冷却剂疏水箱”顺利引入。——2022.07.05

“玲龙一号” 核岛钢制安全壳(CV)上部筒体吊装就位。——2022.07.06

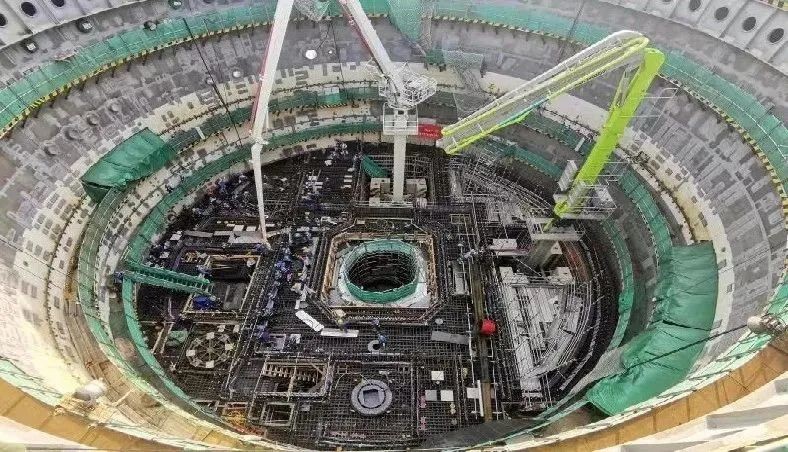

“玲龙一号”JR反应堆厂房内部结构0米板施工完成。——2022.09.20

“玲龙一号”核岛安装工程正式开工。——2022.11.30

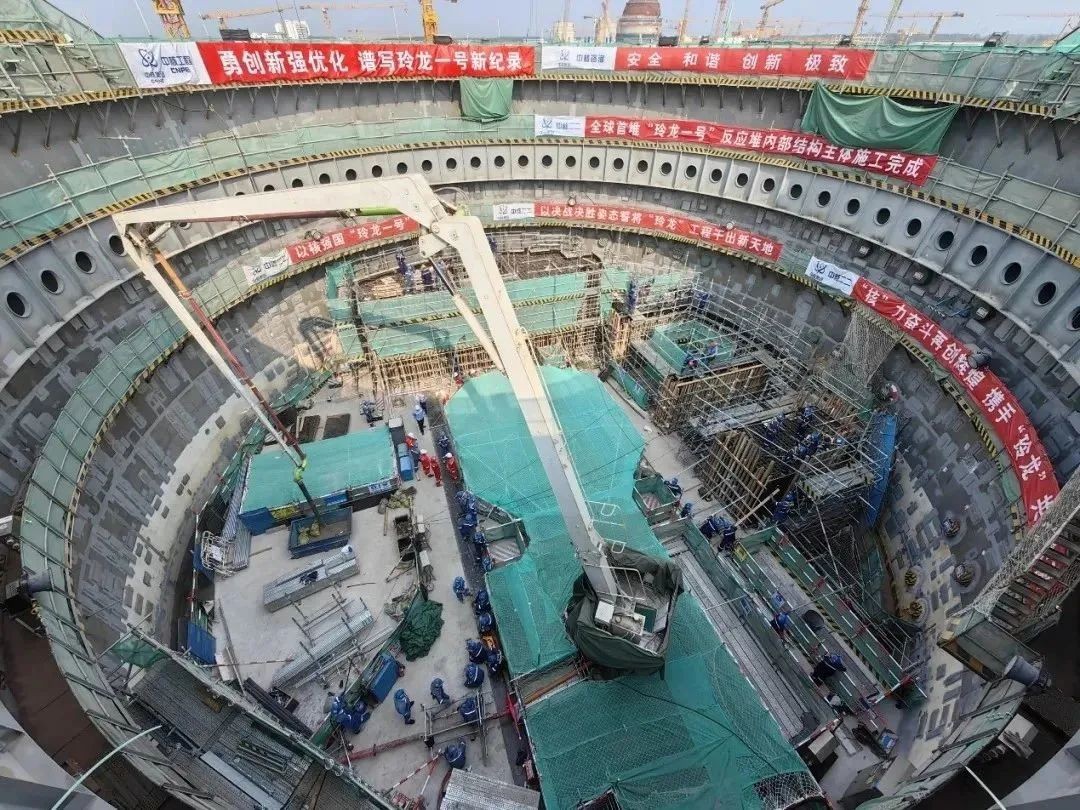

“玲龙一号”JR反应堆厂房内部结构主体施工全部完成,为后续堆腔一体化设备引入和CV顶封头就位创造有利条件。 ——2023.03.08

“玲龙一号” 反应堆压力容器与蒸汽发生器组焊顺利完成。——2023.06.15

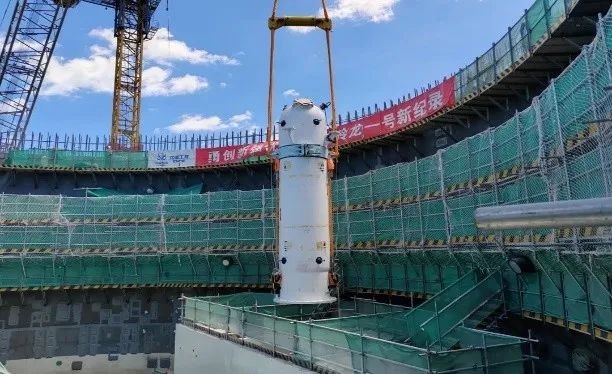

“玲龙一号”首台主系统设备“稳压器”顺利吊装就位。——2023.07.06
