漳州核电2号机组发电机定子吊装就位

2023-06-20 09:18  来源:中核国电漳州能源有限公司    发电机定子  漳州核电站  福建核电站

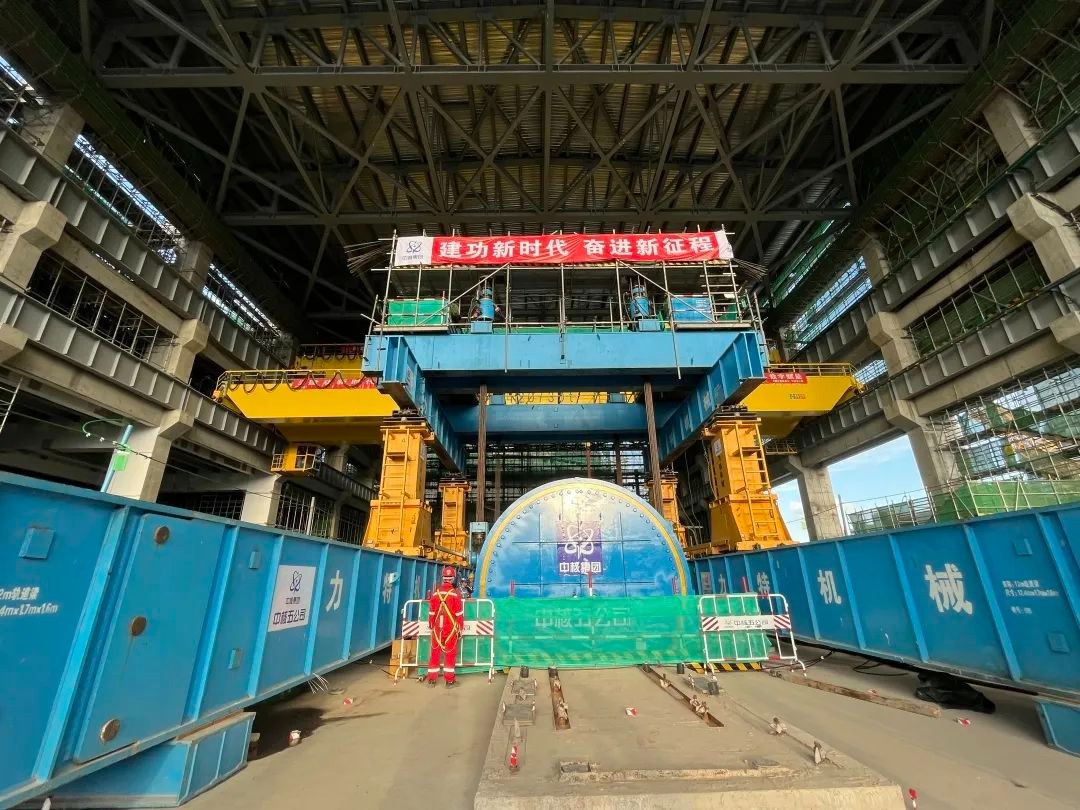

6月19日18时08分,漳州核电2号机组发电机定子顺利吊装就位,共历时5小时,整个吊装过程安全平稳,质量可控,发电机定子吊装完成为常规岛厂房封闭创造了有利条件,这是继5月17日主行车载荷试验完成、5月27日汽轮机安装开始、6月4日凝汽器首个壳体模块吊装就位后,2号机组迎来的又一重要节点,标志着2号机组常规岛主线安装工作将逐渐进入高峰期。


6月19日18时08分,漳州核电2号机组发电机定子顺利吊装就位,共历时5小时,整个吊装过程安全平稳,质量可控,发电机定子吊装完成为常规岛厂房封闭创造了有利条件,这是继5月17日主行车载荷试验完成、5月27日汽轮机安装开始、6月4日凝汽器首个壳体模块吊装就位后,2号机组迎来的又一重要节点,标志着2号机组常规岛主线安装工作将逐渐进入高峰期。

漳州核电发电机为上海电气自主研制并供货的1300MW级发电机,定子是发电机关键部件之一,主要由铁芯、基座、线圈等组成,是核电厂中最重的设备之一。定子吊装采用可组装拆卸的液压提升装置,该装置将定子垂直提升至汽机厂房运转层,水平移动至基础中心线,最后缓慢垂直下降并就位于基础上。为确保作业安全,现场对组装完的液压提升装置进行了1.1倍载荷试验,并通过外部特检院验收。

漳州能源不负韶华,运用党建联建工作机制,团结带领各参建单位人员,以主人翁心态投入到工程攻坚中,凝聚“同一面党旗,同一个梦想”强大合力,全体上下紧密配合,始终坚守“安全第一、质量第一”的方针,发扬“强核报国、创新奉献”的新时代核工业精神,秉承“拼搏、敬业、安全、创新、共赢”工作理念,用实际行动逐一对先决条件进行梳理、检查、确认,确保定子吊装就位一次成功,充分体现了当代核工业人的使命与担当。
