海南核电自备码头改造圆满完成工程竣工验收

2023-06-08 09:54  来源:海南核电    海南核电站

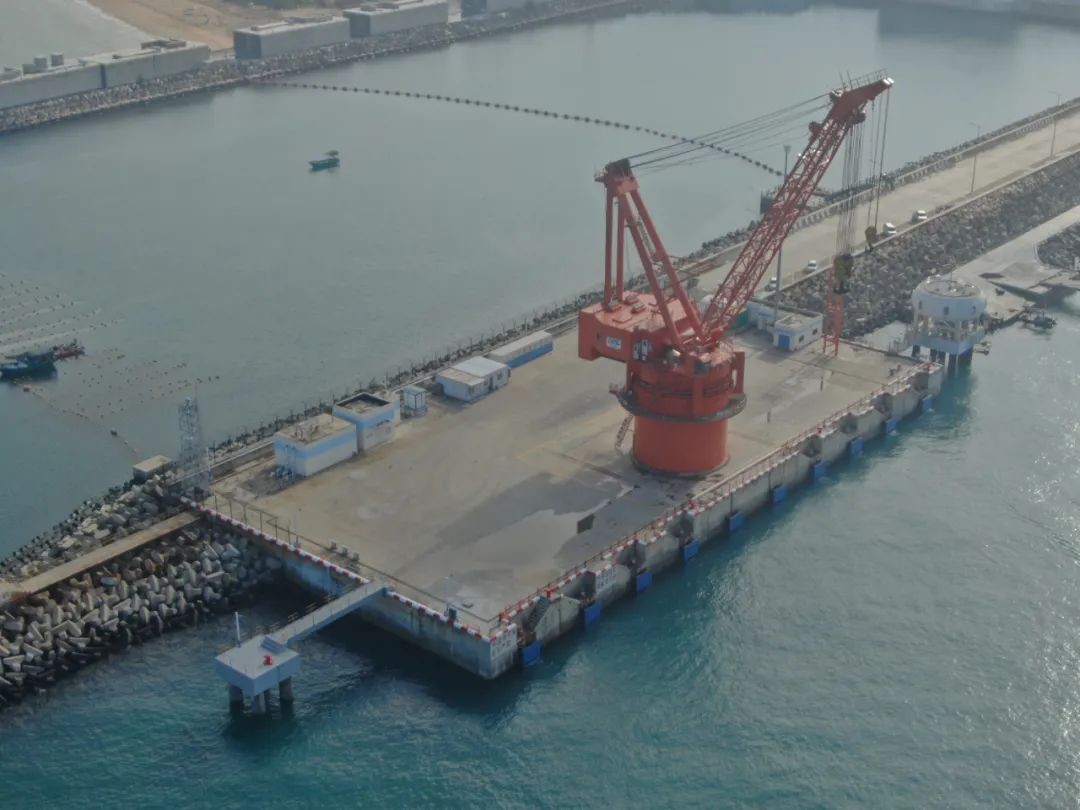

海南核电自备码头改造项目是中核集团、中国核电挂牌督办的重点工程项目,自备码头原设计为3000t级码头,同时兼顾5000t驳船停靠要求,由于特种设备运输船舶与码头原设计船型不同,公司对自备码头升级改造为5000t级码头。


海南核电自备码头改造项目是中核集团、中国核电挂牌督办的重点工程项目,自备码头原设计为3000t级码头,同时兼顾5000t驳船停靠要求,由于特种设备运输船舶与码头原设计船型不同,公司对自备码头升级改造为5000t级码头。

项目自2021年9月29日启动以来,海南核电成立以公司总经理为组长的专班工作组,专项推动项目进展。专班各工作组通力协作,克服疫情、台风、潮汐等重重困难,于2022年12月28日按计划完成项目交工验收。2023年,继续推进环评、安评及档案等专项验收,经昌江黎族自治县行政审批局、中国核电及各行业专家评审,于5月26日完成各专项验收。

2023年6月1日,根据《港口建设管理规定》《港口工程竣工验收规程》,海南核电组织昌江黎族自治县交通运输局(质量监督单位)、八所海事局以及特邀专家共15人成立核查组,进行竣工验收,核查组查验了工程实体和资料,听取了建设、设计、施工、监理、检验等参建单位的汇报,对工程建设规模、建设合同履行和概算执行等情况进行了审议,最终同意该工程通过竣工验收。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

深圳核博会

中国核电网


推荐阅读
