漳州核电1号机组PX联合泵房 进水目标圆满完成

2023-05-26 12:57  来源:中核工程    中核工程  福清核电站  漳州核电站  华龙一号

PX联合泵房进水工作既是核电建设的一个重要里程碑,更是后续1号机组冷试工作的重要冷源保障。从1PX联合泵房2021年1月30日FCD开始,历经了大大小小的各个专项的推动,2023年5月18日,终于迎来了首次围堰开挖工作,标志着泵房进水工作正式开启。


2021年4月中核工程漳州项目部组织成立泵房进水专项组,和漳州能源、中核咨询、中核五公司、中核二三公司、中核二四公司等单位携手并进推进工程进展;

2022年12月,和各部门、单位成立1号机组PX联合泵房进水党员突击队;

2023年3月,和各部门、单位成立泵房进水攻坚小组;

同一个目标把我们“和”在一起。

所有完美的背后都是拼尽全力的努力

2023年5月25日这一天,东山湾西畔依旧风平浪静,波澜不惊,但对于PX联合泵房进水专项组来说,却是激动人心的一天。都说专项推动很圆满,如果不去翻动时间的记录本,你可知道这背后成功是团队历时845天夜以继日的努力?

问渠那得清如许,为有源头海水来

PX联合泵房进水工作既是核电建设的一个重要里程碑,更是后续1号机组冷试工作的重要冷源保障。从1PX联合泵房2021年1月30日FCD开始,历经了大大小小的各个专项的推动,2023年5月18日,终于迎来了首次围堰开挖工作,标志着泵房进水工作正式开启。

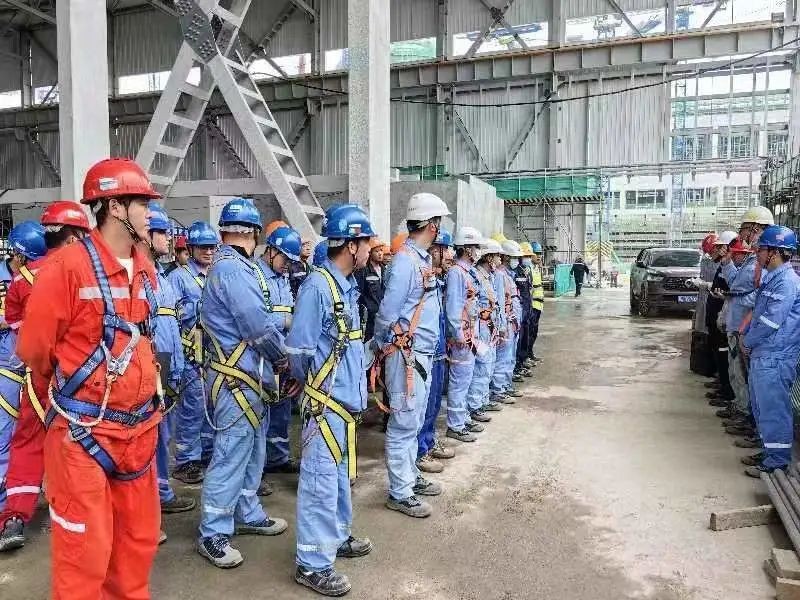

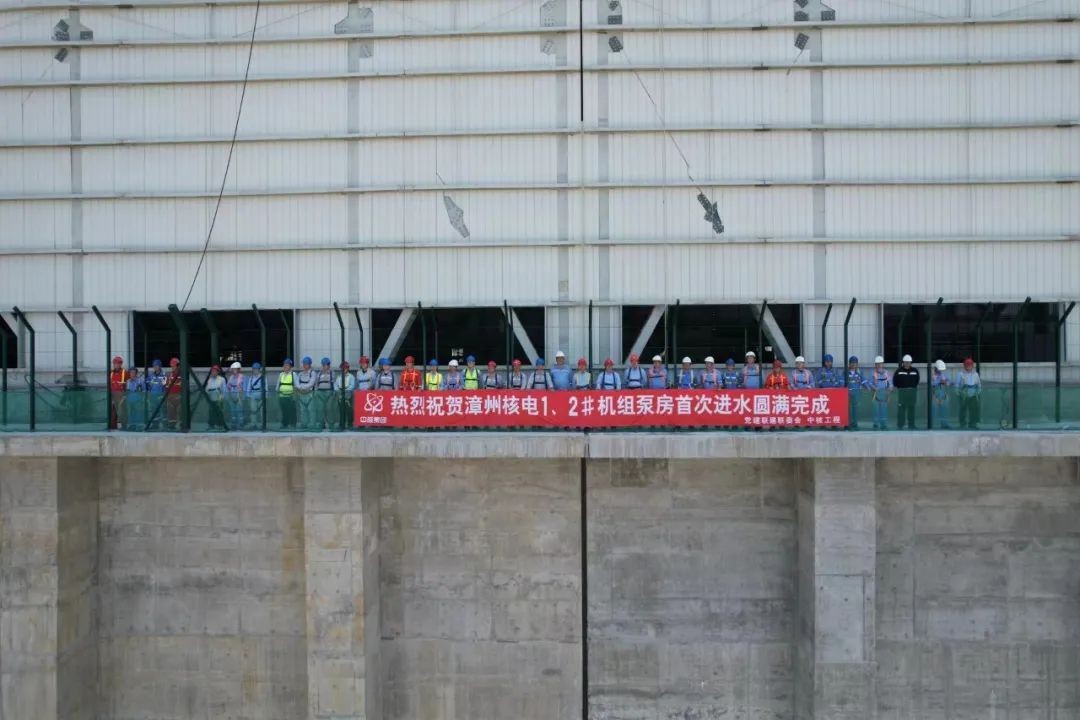

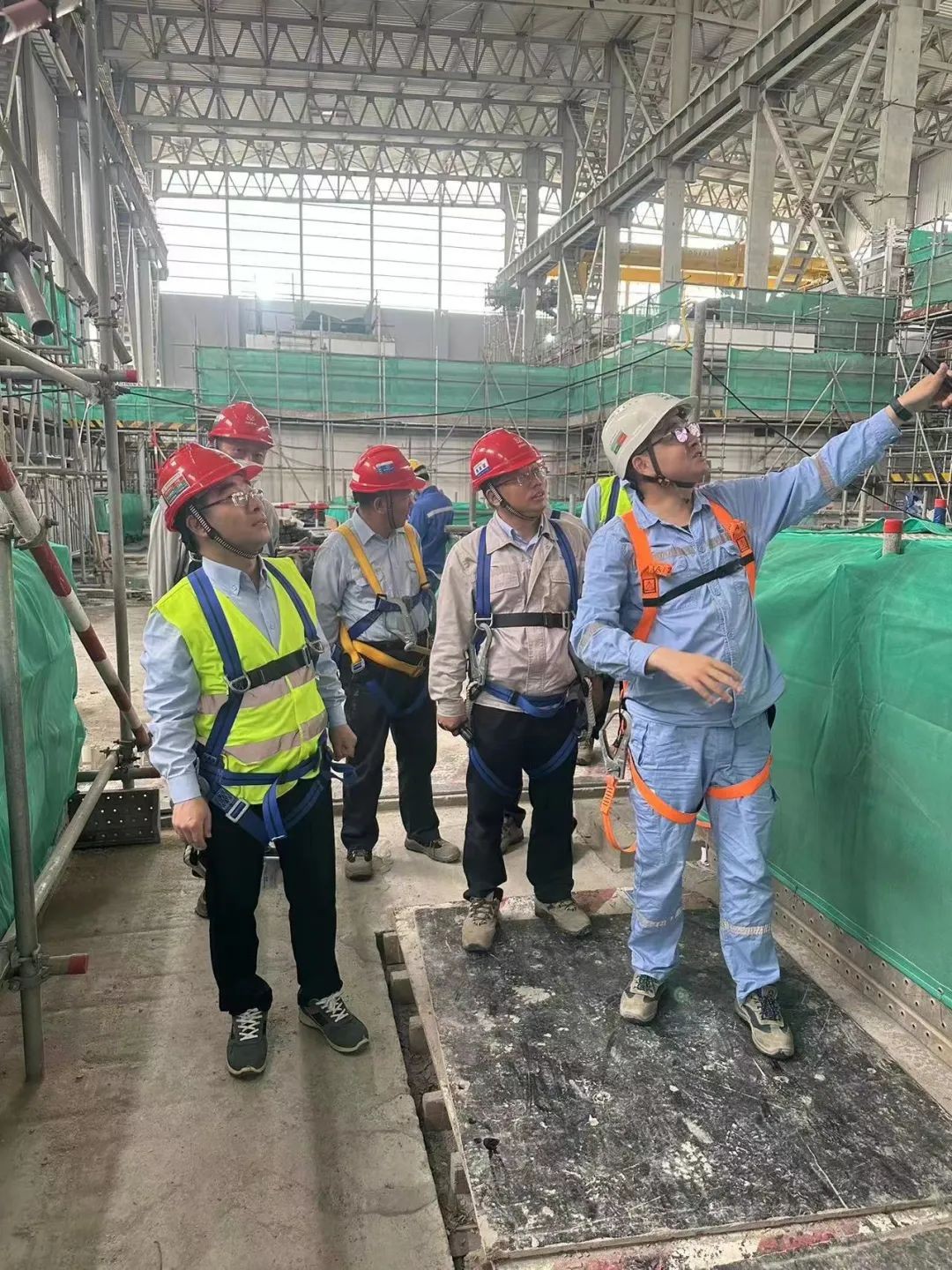

2023年5月25日上午9:00组织泵房进水工前会,并再次组织对闸门、暗渠以及常规岛侧进水边界检查,保证边界完整性。12:26分,随着总指挥一声令下,前池围堰挖开,东山湾西畔海水涌入泵房,漳州核电1号机组PX联合泵房首次进水终于圆满完成。后续根据既定方案要求,持续开展后续工作。

“不谋全局者,不足以谋一城”

漳州核电1机组泵房进水是个系统性工程,施工复杂性大,涉及的构筑物及系统多,包含了GD1、GD2、GB、GS以及前池施工,泵房进水范围又涵盖了2#机组的粗格栅、闸门安装。参建单位众多,进水组织工作复杂,海水进入PX泵房后很多厂房构筑物和设备(鼓网等)都将被海水淹没,因此海水相接触的设备和构筑物在泵房进水以前需要安装完成,按期高质量完成风险很大。漳州项目部充分识别风险,针对泵房进水从设计、采购、施工板块进行了3次全方位的推演,各方一起深层次发现关键问题,群策群力,集中精力克服困难,为泵房进水的实现奠定了基础。

“事成于和睦,力生于团结”

为保证这一重大节点的实现,2021年4月中核工程漳州项目部联合漳州能源、中核咨询、中核五公司、中核二三公司、中核二四公司、中交四航等参建单位成立了泵房进水专项组,解决施工、采购、设计等问题。2022年,以二十大精神为指引,成立了泵房进水党员突击队,各单位、部门通力合作,充分发挥党建引领作用。

有总经理部的掌舵,为职工搭建舞台,要为历史创造精神;也有工程管理部无畏看到坦途,乘风破浪只为梦想闪耀冲锋一线;有项目调试部提前介入助安装,保驾护航;也有综合管理部“围绕中心,服务大局”,提供最坚实的后勤保障;有项目控制部目标导航,服务一线,也有安全监督部的“安全基重如山,监督必在有为”;有质量保障部的对标“最高”标准,向着“最好”奋进,也有项目设备部的保节点,扛大旗,全力以赴。有项目设计部的技术上不放过每一个疑点每一个细节,也有商务合同部的“廉洁、合规、务实、高效”;还有信息文档部像“信鸽”般敬业与可靠,像“鹰眼”般精准与敏锐。

一个好的团队成就一个好的事业,在漳州项目部的统一谋划下,各部门鼎力协作,各参建单位团结一致,同心同德,凝聚合力,必将高质量的完成华龙一号批量化首堆建设任务。
