4月10日,太平岭核电项目一期首批生产备件验收入库,标志着前后历时约一年半探索的华龙机组生产备件供货方案全流程贯通。
4月11日,1号机组首台应急柴油发电机组顺利引入BDA厂房,为今年底实现冷试目标奠定基础。
4月19日,2号机组常规岛汽机运转平台完成浇筑,比“4.30”节点目标提前13天……
太平岭核电项目总投资1200多亿元,规划建设6台“华龙一号”自主三代核电技术机组,是大湾区重要的清洁能源项目。目前,项目工程建设不断刷新“进度条”,1号机组核岛设备已进入大规模安装阶段,计划于今年底实现冷试。
市能源和重点项目局相关负责人表示,“十四五”期间,惠州将积极安全有序发展核电,全力推动太平岭核电项目一期工程2台机组于2025年底并网发电,核电装机容量达240万千瓦;核电二期2台机组开始建设,力争按计划投产。
01、项目工程建设不断刷新“进度条”
搅拌机就绪、混凝土罐车就绪……4月17日下午4时18分,随着项目工程指挥部一声令下,2号机组常规岛汽机运转平台开始浇筑,历时39小时50分钟后,于4月19日8时08分浇筑完成,常规岛上传出阵阵欢呼声。
“太平岭核电2号机组常规岛的2BMX汽机是国内核电机组首个大型下沉式施工项目,纵深高度约为73.8米,汽机的运转平台浇筑是一项施工体量大、施工难度大、施工风险大的分项工程。”中广核惠州核电有限公司(以下简称“惠州核电公司”)安全总监赵明介绍,这次汽机运转平台浇筑时间原定为4月30日,为实现这一节点目标,去年9月就专门组织召开工期优化动员大会,编制工期优化专项进度计划,确保目标明确、施工任务落实到工段、班组。
今年2月8日,2号机组常规岛汽机运转平台开始钢筋绑扎,4月19日完成了浇筑,总共历时68天,比“4.30”节点目标提前13天,在同类型堆组建设中处于领先水平,为后续安装单位施工创造有利条件。

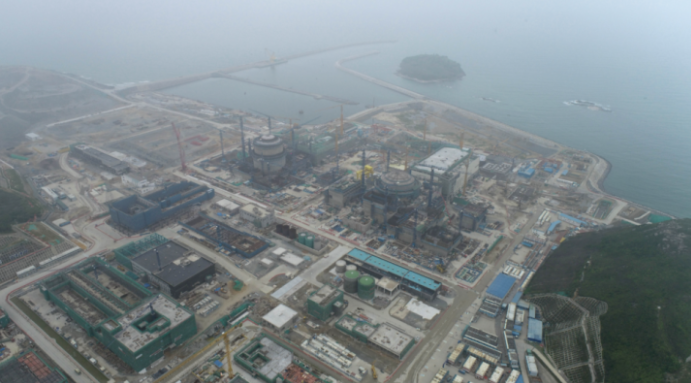

太平岭核电项目1号机组核岛设备进入大规模安装期
惠州核电公司党委书记、总经理李靖表示,2022年是太平岭核电的创新突破年,实施了国内首创的核岛SG隔间模块化建造技术、环吊环轨梁整体吊装、动土作业与地下管网可视化管理、RPA智能编码机器人等先进工艺技术。
今年是太平岭核电的攻坚突破年,面对今年底实现1号机组冷试、二期工程核准并高质量开工等重大挑战,项目工程建设正在不断刷新“进度条”。
4月25日,在惠州核电公司党委组织召开的学习贯彻习近平新时代中国特色社会主义思想主题教育动员部署会上,李靖表示,将带领公司从严从实推进主题教育,把主题教育学习成效转化为推动发展的动力和实绩。
目前,太平岭核电二期工程用海报批已获初步审核意见,计划采取海域立体分层确权方式,将成为全国第一宗核电行业用海分层设权的国管项目。
“立体分层确权后,有利于‘核电+’的综合利用,可与海上风电、光伏等相结合,实现海域资源的高效开发利用。”赵明表示,太平岭核电将积极探索实践习近平生态文明思想,将清洁核电发展为生态核电,由环境相容拓展为环境相生,参与到建设海洋强国之伟大征程中。
02、一张“动土作业许可”背后的智慧力量
“用手机APP或电脑网页端线上发起动土作业许可申请,各专业审批人员根据系统动土分析结果进行线上审批,半天就能完成许可办理。”太平岭核电惠阳建筑办证人员龙照东感慨,自“动土作业与地下管网可视化”应用系统上线后,办证流程大幅简化,再也不用在现场与办公楼之间跑来跑去找人签字。
作为国家重大战略项目,太平岭核电总投资1200多亿元,现场参建单位多达50余家,目前有16家施工单位涉及动土作业。在“动土作业与地下管网可视化”应用系统投用前,施工单位的办证人员需携纸质动土申请单奔波于各办公地点进行线下审批签字,“涉及12个专业,至少耗时2天,如果遇到周末、节假日时间更久,对整体施工进度产生一定的影响。”

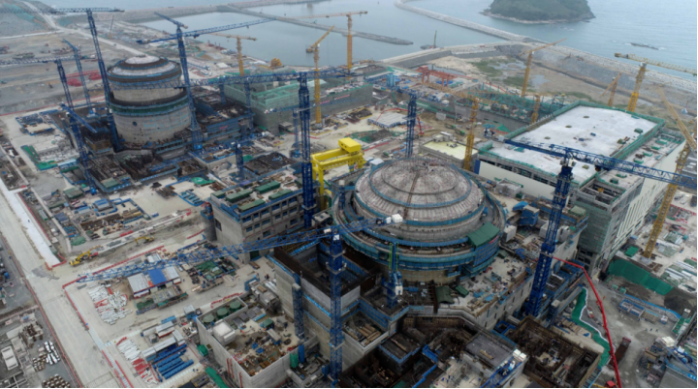

太平岭核电项目1号机组核岛设备进入大规模安装期
办证人员为此困扰,其实审批人员也很困扰,因为室外地下管网的铺设是项目作业活动开展的基础,但地下管网的现场实际情况及数据全凭审批人员的记忆、原始设计图纸以及现场踏勘情况进行对比分析,极易出现偏差,存在挖断、损坏管网设施等潜在风险。
为了破解项目动土作业过程中出现挖断、损坏管网设施以及动土作业审批流程慢等难点痛点问题,惠州核电公司成立了联合工作组,专项攻坚“动土作业与地下管网可视化”应用系统的开发,并推出动土作业电子化流程功能,实现了项目现场动土作业施工管理的流程可视化、风险控制智能化。
太平岭核电动土作业负责人蔡孟霖表示,系统投用后,施工单位办证人员就可以在线发起作业许可申请,录入动土作业区域坐标,系统就会自动分析,更直观展示对应区域受影响的地下管网信息。作为审批人员可以清晰、准确定位,并对受影响管线进行重点标注,将挖断管网现象扼杀在申请阶段。在动土作业开始前的现场交底工作也更加明确、高效。
自2022年8月上线以来,至今该系统已完成动土作业申请406单,均未发生现场管网、电缆“挖断”事件。“信息技术的应用为太平岭核电工程建设插上了智慧的‘翅膀’,是核电工程行业数字化转型的惠州实践。”赵明说。
03、将建成我国首个“生态核电建设示范基地”
党的十八大以来,以习近平同志为核心的党中央高度重视生态文明建设,推动生态文明建设迈入新的历史发展时期。近年来,随着我国核电技术日趋安全、清洁、高效,生态核电的概念和指标体系应运而生。
赵明表示,太平岭核电项目不仅是大湾区重要的清洁能源基地,也是我国首批“华龙一号”融合示范基地、首个“生态核电建设示范基地”,关系着创新驱动发展战略、现代化产业体系、区域协调发展等一系列党中央战略考量的部署推动,是新时代国家“华龙一号”三代核电发展的战略承重墙。
他介绍,“华龙一号”是我国在三十余年核电科研、设计、制造、建设和运行经验的基础上,研发的具有完全自主知识产权的三代核电创新成果,具备安全性高、技术成熟可靠、产业配套能力强、经济性好等优势,技术指标达到国际先进水平,设备国产化率近90%,被誉为国之重器、国家名片。

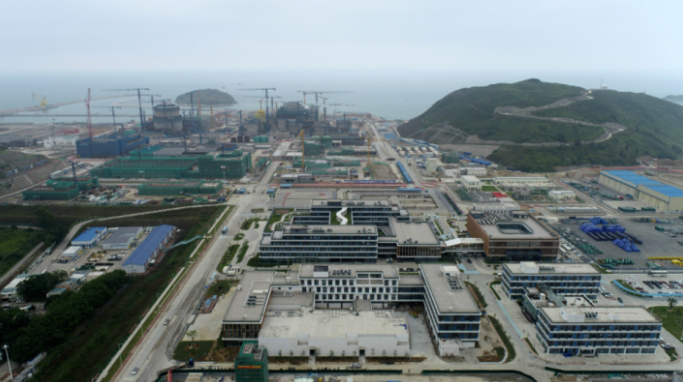

太平岭核电项目
太平岭核电项目规划建设6台“华龙一号”核电机组,全部建成投产后,每年供电500多亿千瓦时,每年新增供电约占大湾区目前用电量的7%,不但能有效支撑大湾区的经济增长,而且每年可减少原煤消耗约1512万吨、减少向环境排放二氧化碳约4160万吨,环保效益相当造林近11.3万公顷,创造绿色GDP200多亿元,对生态提升的成效显著。
“2018年,惠州核电公司提出了以‘三生四层’为核心的生态核电建设方案。”赵明表示,在此理念下,中国广核集团对太平岭核电生态化开展了量化评价,从环境影响、资源占用和与社会和谐3方面入手,按核电全寿命周期构建和完善核电生态指标体系,把节能减排理念贯彻到项目设计、运行到退役全生命周期。“项目的建设和运营将助力国家实施‘双碳’战略和加快发展方式绿色转型。”
根据《惠州市能源发展“十四五”规划》,惠州将发挥太平岭核电项目引领带动作用,加快发展涉核产业,积极培育核级仪表和数字化仪控、日常检测维护、换料大修、备品备件、应急指挥等核岛、常规岛关键辅助设备制造产业,提升关键零部件配套能力,形成集技术开发、设计、装备制造、运营服务于一体的核电全产业链,逐步打造成广东省核能产业基地。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
