三澳核电项目1号机组常规岛汽机运转层结构浇筑完成

2023-04-14 09:49  来源:中广核苍南核电    华龙一号  浙江核电站  三澳核电站

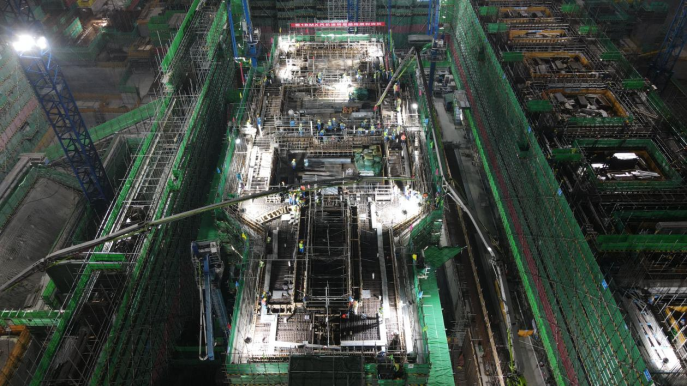

4月11日晚21点40分,由中建电力承建的具有中国自主知识产权的三代核电技术“华龙一号”机组——中广核浙江三澳核电项目1号机组常规岛完成汽机运转层结构混凝土浇筑,共计浇筑混凝土2486立方米,整个施工过程质量、安全全面受控,为后续汽机平台移交安装以及凝汽器基础移交创造有利条件,三澳人在1BMX厂房汽机运转台板施工过程中,上演着“速度与激情”。


4月11日晚21点40分,由中建电力承建的具有中国自主知识产权的三代核电技术“华龙一号”机组——中广核浙江三澳核电项目1号机组常规岛完成汽机运转层结构混凝土浇筑,共计浇筑混凝土2486立方米,整个施工过程质量、安全全面受控,为后续汽机平台移交安装以及凝汽器基础移交创造有利条件,三澳人在1BMX厂房汽机运转台板施工过程中,上演着“速度与激情”。

中建电力浙江三澳核电项目党支部牵头成立党员攻坚队,攻坚队员们采用24小时轮班制、“每日两会”协调总结等机制,锚定节点目标,直插一线协调解决问题,哪里有问题就把会开到哪里,全力解决一线作业施工中遇到的难题;开展“百日攻坚”行动,成立两支工效提升纠察队,确定攻坚节点7项,制定计划措施50余项;领导班子带头下沉一线,以“机组长”模式认领“责任田”,将常规岛各施工作业面划分区域,明确区域负责人,开展工效晾晒,实行“三定”制度(即定人、定时间、定工作量)明确每日施工任务,细化计划颗粒度。通过管理提升,现场呈现出全面攻坚的热烈氛围。

科技攻关,突破关键施工技术浙江三澳核电项目1号机组常规岛汽机运转层为现浇钢筋混凝土结构。

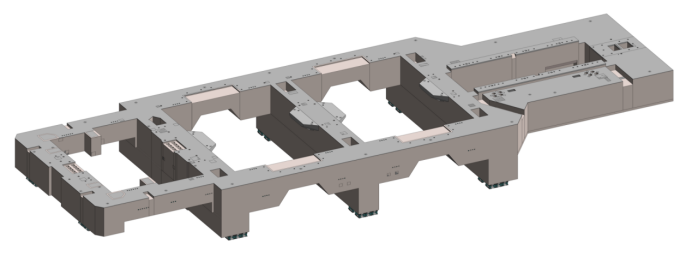

汽机台板三维图

汽机运转层从2023年1月30日钢筋绑扎开始,至4月9日具备浇筑条件,历时70天。中建电力三澳核电项目部组织召开多次专题研讨会和推演会,对整个施工过程中的重点、难点进行分析。

在1BMX汽机台板中有12个柱头需要安装62个弹簧隔振器,在柱头弹簧隔振器安装施工中,党员攻坚队队员发现预留间距小于200mm。弹簧隔振器是汽机柱生根和汽轮机基座“心脏”,起到缓冲汽轮机运转时所产生的动荷载的作用。为解决该问题,党员攻坚队共计开展研讨会2次,确定解决方案,与设计及厂家进行及时变更,重新调整了弹簧隔振器位置,保障了建造结构功能的正常使用。

前期的浇筑方案选择、混凝土布料分布、绑扎的钢筋必须横平竖直、浇筑完的混凝土测温、混凝土振捣......任何一点瑕疵都会导致返工重做,近乎苛刻的施工要求成了中建人使命必达的施工承诺。

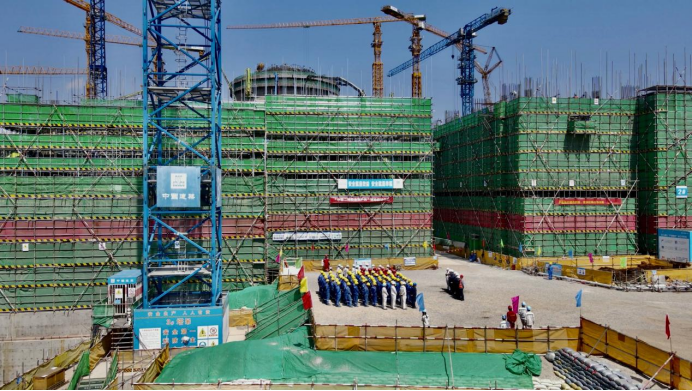

每个工友、每台设备,就像一颗颗螺丝钉、一个个零部件,紧密扣在一起,以钢铁意志、顽强决心和攻坚克难的勇气,创造了70天完成具备汽机运转层结构浇筑条件的“中建速度”,在“华龙一号”核电项目常规岛建设中,是目前用时最短达到浇筑条件的项目,充分展现了团结拼搏的“三澳力量”。今天我们种下了1号机组常规岛汽机运转层结构混凝土的“种子”,他日必将收获核电建设的丰硕果实。


免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

深圳核博会

中国核电网


推荐阅读
