田湾核电7、8号机组工程最新进展

2023-02-25 10:29  来源:江苏核电    田湾核电站  江苏核电站

2月25日,田湾核电8号机组开工一周年,目前工程建设进展顺利,工程重大里程碑节点均按照计划如期实现。田湾核电7、8号机组建成投产后,年发电量可达188亿千瓦时,相当于每年减少二氧化碳排放1534万吨,将有力推动江苏省产业结构和能源结构优化,支撑华东电网和区域能源供应安全。


1、田湾核电8号机组开工一周年

2月25日,田湾核电8号机组开工一周年,目前工程建设进展顺利,工程重大里程碑节点均按照计划如期实现。田湾核电7、8号机组建成投产后,年发电量可达188亿千瓦时,相当于每年减少二氧化碳排放1534万吨,将有力推动江苏省产业结构和能源结构优化,支撑华东电网和区域能源供应安全。

02、田湾核电8号机组汽轮机厂房筏基施工完成

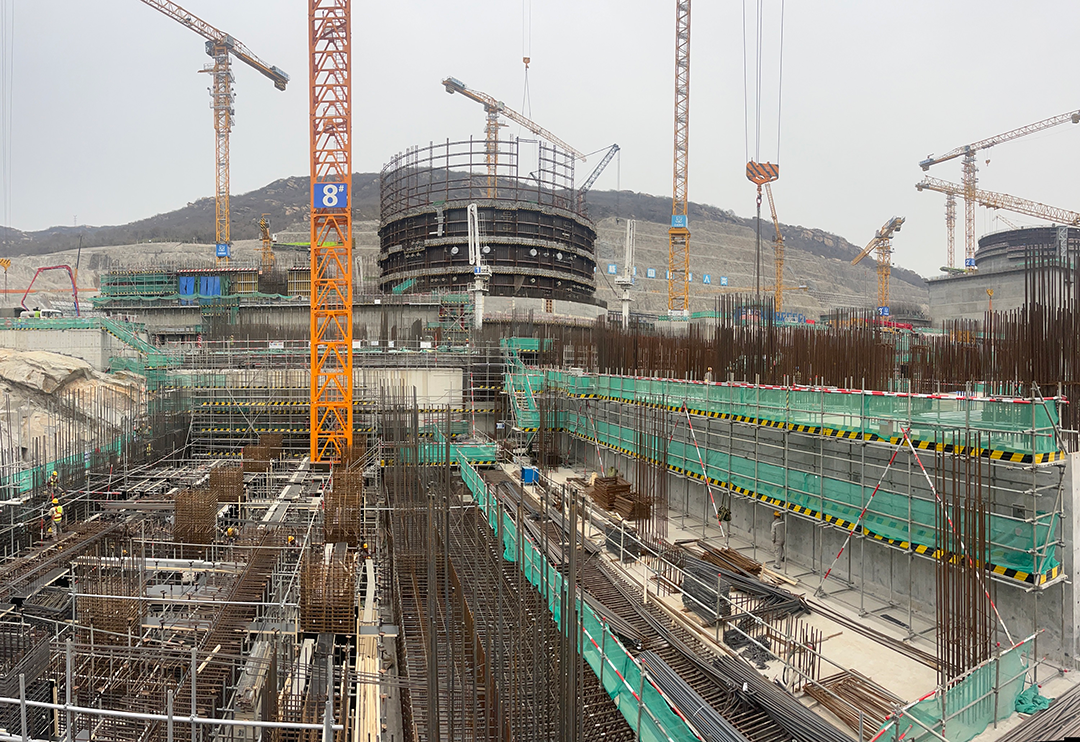

2月19日,田湾核电8号机组汽轮机厂房筏基7区混凝土浇筑完成,标志着8号机组常规岛筏基施工全部完成。自田湾核电8号机组常规岛开工以来,工程建设处协同各参建单位多措并举、主动作为,组织各方开展桌面推演、优化施工方案、梳理关键路径、解决关键问题,有力推动8号机组常规岛施工进展。

03、田湾核电7号机组179套工艺贯穿件保供任务顺利完成

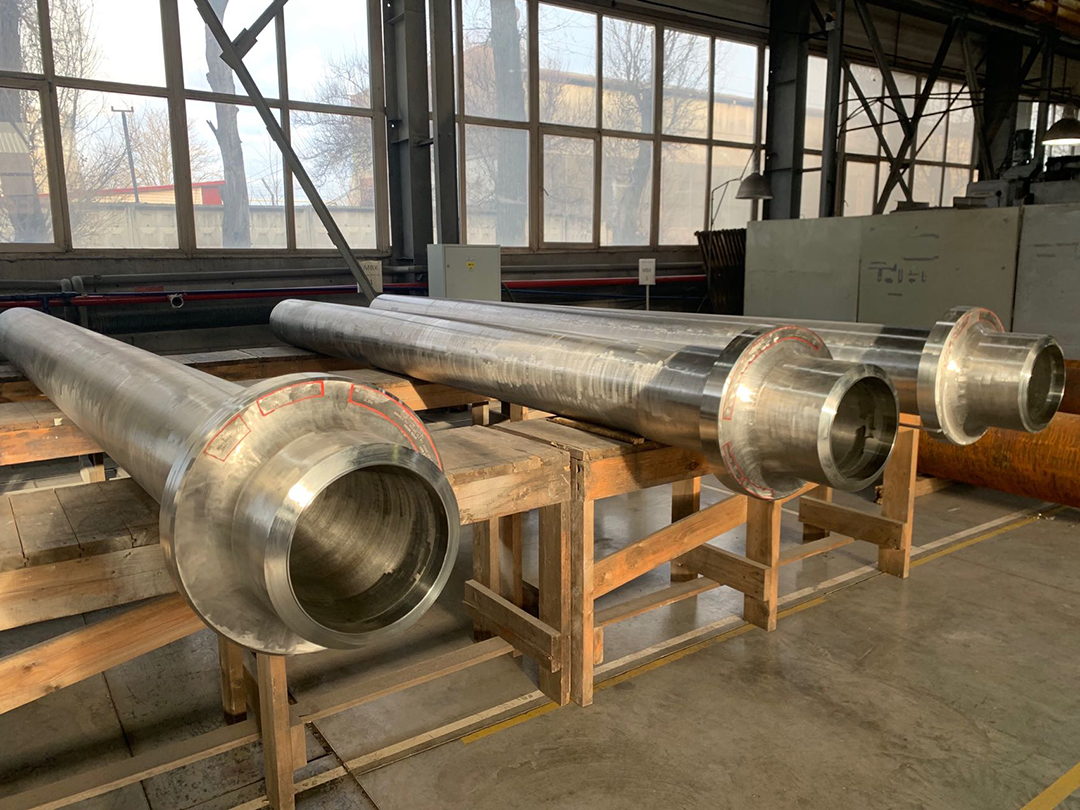

2月中旬,田湾核电7号机组179套工艺贯穿件完成交付,并于现场完成安装。所有贯穿件的顺利安装,为田湾核电7号机组5月份穹顶顺利吊装奠定了坚实基础,为田湾核电7、8号机组整体进度提前提供有效物资保障。

04、田湾核电7号机组首批核岛空气净化机组通过出厂验收

2月17日,在中国核电、江苏核电设备采购管理处、调试管理处和仪控管理处的共同见证下,田湾核电7号机组首批核岛空气净化机组通过出厂验收。

作为田湾核电7、8号机组主控室可居留系统设计新增设备SAC16/26/46核净化机组增强了事故工况下主控室通风系统对核污染空气的净化能力,将为主控室操作人员提供更为可靠的安全保障。

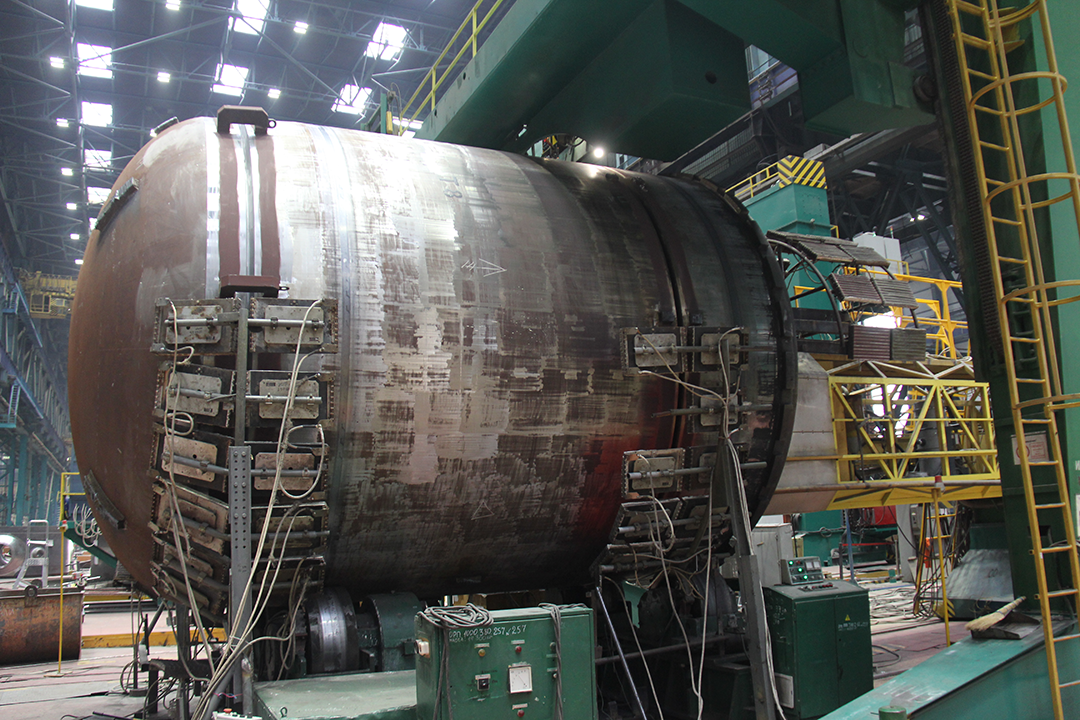

05、田湾核电8号机组反应堆压力容器下半筒体完成组焊及焊后热处理

2月16日,田湾核电8号机组反应堆压力容器下半筒体№1、№3环焊缝完成焊接并完成了焊后热处理;此前,田湾核电8号机组反应堆压力容器上半筒体已完成№5、№6环焊缝的焊接以及筒体内表面的机加工,即将开始焊缝无损检测、内表面耐蚀层的堆焊以及隔流环组焊等后续制造工作。上述节点目标的提前完成,为后续田湾核电8号机组反应堆压力容器提前完成制造、支撑环提前发货登高目标的实现奠定了良好基础。

06、田湾核电7、8号机组全范围模拟机通讯接口开发完成

2月16日,田湾核电7、8号机组全范围模拟机通讯接口软件完成开发。7、8号模拟机通讯接口软件负责工艺模型仿真平台与仪控模型仿真平台的数据通讯,是模拟机正常运行必不可缺的程序。模拟机通讯接口开发工作的如期完成,为模拟机的数据转换、集成调试打下了坚实基础,对后续模拟机的场景测试、按时出厂和可用于培训具有重要意义。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

图为技术

深圳核博会

中国核电网


推荐阅读
