克里米亚建设与建筑部已将谢尔基诺市未完工的克里米亚核电站的拆除工作推迟到 2023 年底,此前原定于 2022 年拆除。


克里米亚建设与建筑部已将谢尔基诺市一座未完工的核电站的拆除工作推迟到 2023 年底,此前原定于 2022 年拆除。

该部解释说:“尚未拆除带有除氧器烟囱和电气设备室的涡轮机大厅,因为涉及取消国家注册的法院诉讼程序正在进行中。”然而,它强调,彻底拆除该核电站是可能的。

2021 年公布的政府计划设想拆除 22,140 平方米的六个设施。其中包括一个单电池柴油发电机组、一个三电池柴油发电机组、一个反应堆室、一个带有除氧器烟囱的涡轮大厅和电气设备室,以及 2 号机组涡轮大厅的地基以及一个完成了 30% 的泵站。反应堆尚未安装。

据该部称,三单元柴油发电机站和一座泵站几乎已全部拆除。目前正在拆除反应堆厂房。夏季,计划拆除 2 号机组机房的地基,目前由于设施地下部分有水而无法拆除。

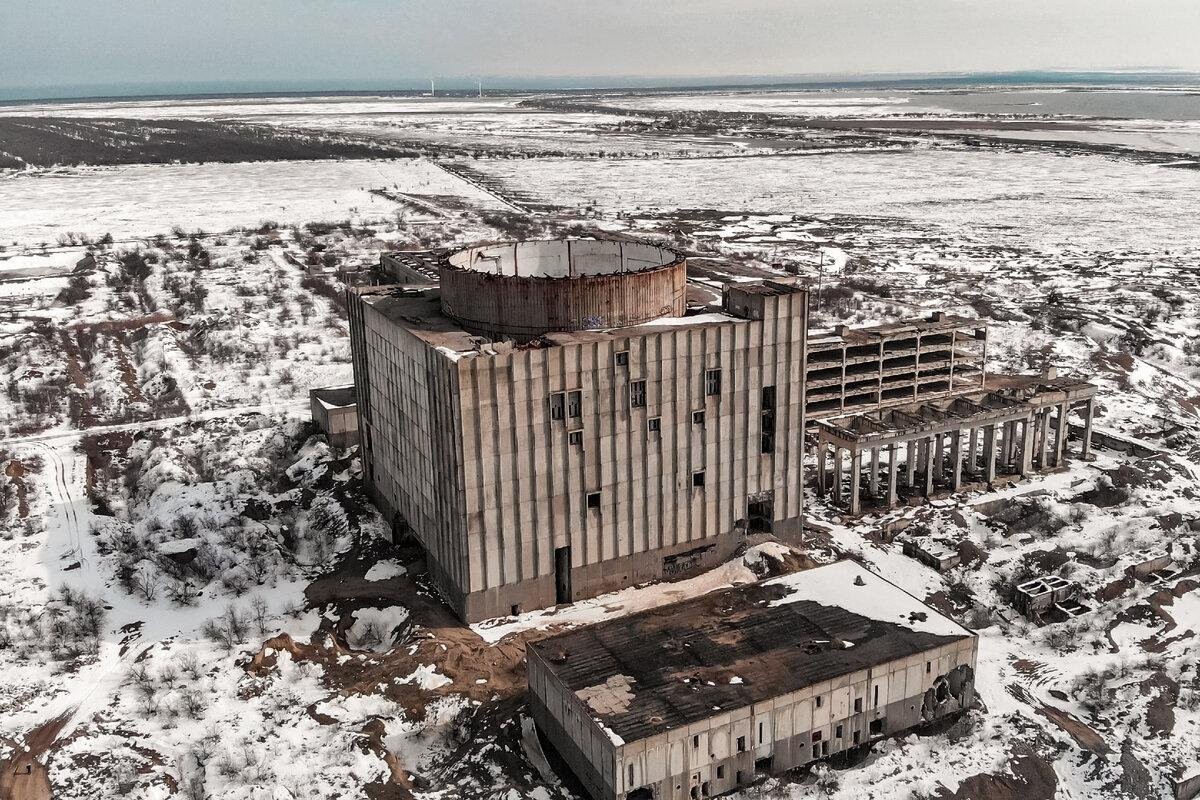

建于 20 世纪 70 年代至 80 年代的克里米亚核电站现已废弃。该站的设计类似于巴拉科沃、赫梅利尼茨基和罗斯托夫核电站,配备 VVER-1000 反应堆。谢尔基诺市建在亚速海沿岸,供工厂经营者居住。虽然 1 号机组完成了 80%,2 号机组完成了 18%,但在 1986 年切尔诺贝利灾难后施工暂停,并于次年取消。

在20世纪90年代,一家伏特加工厂在工厂的其中一栋未完工的建筑中运营。在此站点上创建工业园区的尝试均未成功。后来,该站的废墟被用作电影拍摄地。该网站还被用于聚会、节日和其他公共活动。2020 年,正在与投资者讨论将该地点开发为游乐园的可能性。但是,目前禁止进入反应堆建筑物,因为建筑物不安全并且存在倒塌的威胁。该站点现在已被围栏和守卫。拆除产生的建筑材料被运往综合供应中心进行进一步处理。该网站的未来用途尚未决定。
