设备成套中心中秋假期持续推进漳州主泵全流量试验攻关工作

2022-09-13 08:54  来源:中国核电工程有限公司    核电设备  漳州核电站

中秋节期间是漳州1号机组主泵试验验证、检查包装、现场准备等多项关键路径冲刺的紧要阶段。设备成套中心主泵团队与厂家组建的漳州主泵党员突击队主动放弃假期,持续推进项目进展。


中秋节期间是漳州1号机组主泵试验验证、检查包装、现场准备等多项关键路径冲刺的紧要阶段。设备成套中心主泵团队与厂家组建的漳州主泵党员突击队主动放弃假期,持续推进项目进展。

为响应公司“精细化管理年”重大部署要求,突击队努力提升工作质量,结合项目特点,识别工艺逻辑、资源限制、需求等级,细化排列了4条关键路径,在中秋至国庆期间以日为最大单位,设定了132个工作节点,制定专项计划,采取专人专责的方式跟踪推动各节点按期达成。

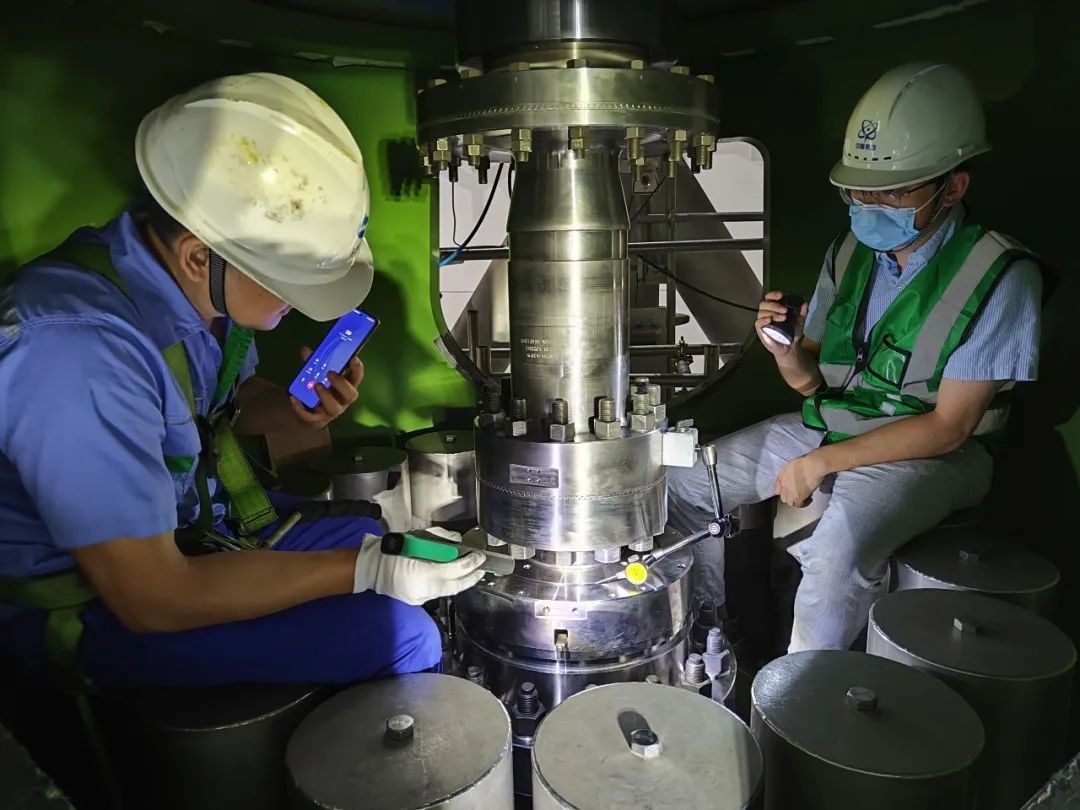

主泵全流量试验通过模拟各种苛刻工况全面验证主泵极限运行性能,2000余个零件的组装精度直接关系运行表现,突击队在高标准完成泵芯和电机安装的基础上,坚持精益求精,反复优化,又经过3昼夜的调整验证,将8.4米长的轴系的径向跳动由要求值0.05mm降低至0.025mm以内,超标准完成轴系对中,确保厂内试验将顺利开始。

竣工文件的审查与设备实体的试验、检查同步推进,同样根据专项计划严格控制。主泵驻厂监造工程师刘宝彦手术后仍心系项目进展,主动沟通文件审查工作,为文件的完整和准确贡献了力量,是主泵人敬业奉献的表率。

忘家以身许,愿保金石志。漳州主泵党员突击队践行“强核报国、创新奉献”的新时代核工业精神,奋进有为,有效带动了厂家在关键时期以精细化管理的科学理论实现项目重要突破,为漳州主泵保质按期交付做出重要贡献。漳州主泵党员突击队将继续坚持目标、秉持信念,努力推进漳州1号机组主泵全流量试验攻关,保证漳州项目“充分准备、一丝不苟、万无一失、一次成功”。
