昌江核电基地4号机组内部结构-6.70m板结构施工完成

2022-07-17 14:45  来源:海南核电    海南核电站  昌江核电站

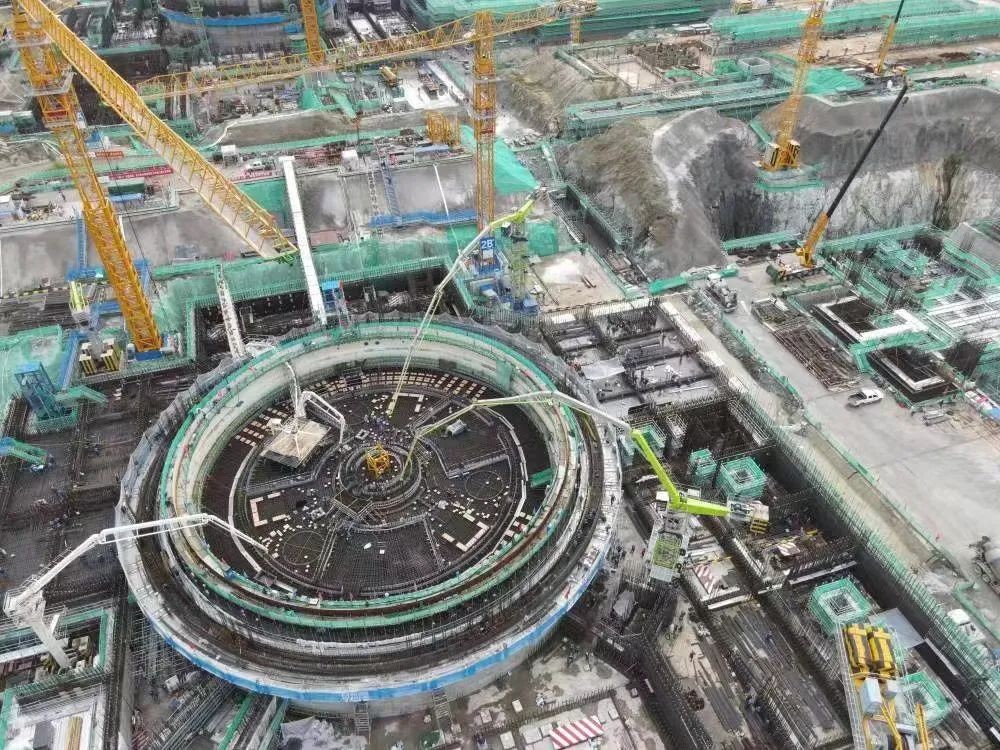

7月16日17时34分,经过38小时连续施工,海南昌江核电4号机组反应堆厂房内部结构-6.70m板混凝土浇筑全部完成,较三级进度计划提前14天,为4号反应堆厂房后续结构施工奠定了坚实的基础。


7月16日17时34分,经过38小时连续施工,海南昌江核电4号机组反应堆厂房内部结构-6.70m板混凝土浇筑全部完成,较三级进度计划提前14天,为4号反应堆厂房后续结构施工奠定了坚实的基础。

反应堆厂房-6.70m板为大体积现浇钢筋混凝土结构,混凝土浇筑量超过2500方。施工过程中与钢结构、安装物项穿插较多,工程量大,安全质量要求高。

反应堆厂房内部结构-6.70m板开工前,海南核电施工管理团队落实“精细化管理年”要求,坚持 “六大控制七个零”管理目标,组织多次现场会议,组织审查先决条件、梳理现场施工重难点、制定现场施工日计划。在施工管理过程中,跟踪材料进场情况、协调各单位穿插施工、对现场安全质量问题早发现早解决,严格按照日计划推进现场进展,最终提前进度计划完成任务。
