EDF 修改欣克利角 C的时间表和成本

2022-05-23 10:12    英国核电  欣克利角核电站  法国核电  法国电力公司

英国欣克利角C 工厂的 1 号机组预计将于 2027 年 6 月开始发电,目前预计项目完成成本在 250 至 260 亿英镑(以 2015 年价格计算)的范围内,EDF 在审查。


英国欣克利角C 工厂的 1 号机组预计将于 2027 年 6 月开始发电,目前预计项目完成成本在 250 至 260 亿英镑(以 2015 年价格计算)的范围内,EDF 在审查。

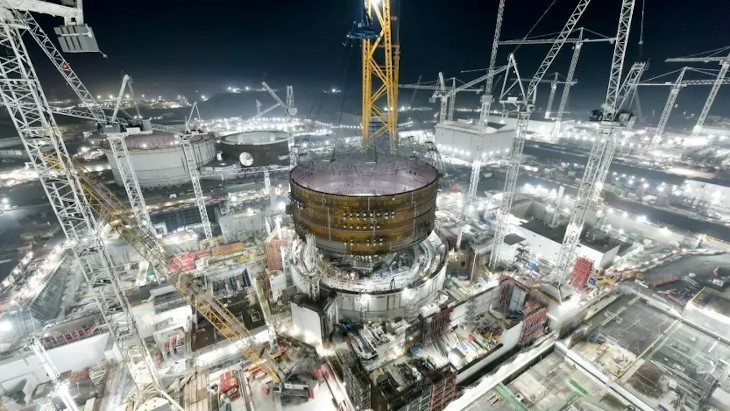

欣克利角 C 点建筑工地

2021 年 1 月,EDF 表示,与 2016 年最初宣布的 2025 年底相比,1 号机组的发电开始时间已重新安排到 2026 年 6 月。COVID-19 大流行造成的延误也将使项目成本增加 500 英镑百万(6.24 亿美元)至 22 至 230 亿英镑之间。

EDF表示,它现在已经完成了一项审查,该审查考虑了建造两座1630 MWe EPR反应堆项目的主要方面,但没有包括对机电工程的时间表和成本以及最终测试的审查。

该公司宣布1号机组的启动时间再推迟一年,"假设没有新的流行病浪潮,也没有乌克兰战争的额外影响,两台机组进一步推迟的风险评估为15个月"。它指出,自2018年12月开工以来,该项目总共推迟了18个月,主要是由于COVID-19大流行病的影响。

EDF 还宣布将整个项目的成本增加 30 亿英镑。然而,它指出,根据该项目与英国政府的差价合约条款,对英国消费者没有影响。

“在 COVID-19 大流行的两年多时间里,该项目一直没有停止。这保护了供应链的完整性,并允许完成重要的里程碑,”EDF 说。“然而,人员、资源和供应链受到严重制约,效率受到限制。此外,材料和工程的数量以及此类活动的成本,尤其是海事工程的成本都在上升。”

EDF表示,欣克利角C项目的下一个重要里程碑将是1号机组安全壳的吊装,预计在2023年第二季度。
