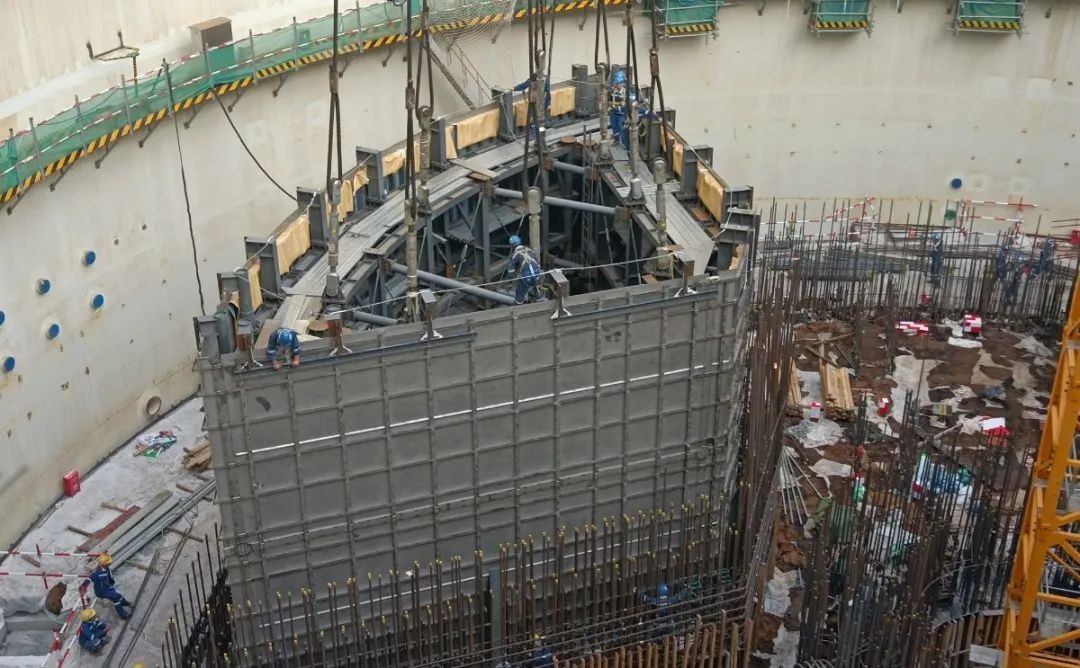

2022年4月28日17时28分,历时2小时,非能动堆腔注水箱不锈钢覆面模块一吊装就位,保证了后续反应堆厂房内部结构的连续施工。

非能动堆腔注水箱采用模块化施工,整体由三个模块组成,总高22.02米,总重约72.6吨。模块一净重24.6吨,下口标高+1.0米,上口标高+9.0米。华能海南昌江核电有限公司组织各参建单位成立专项组,统一协调非能动堆腔注水箱的各项施工。针对不锈钢覆面安装质量控制等问题,提前组织研究解决方案,保证非能动堆腔注水箱模块一精确安装。

3号机组非能动堆腔注水箱模块一成功吊装就位,是公司携手各参建单位凝心聚力、艰苦奋斗的有力证明,下一步公司将继续发扬华能“三千精神”、“党建引领 聚力攻坚”精神,坚持高标准、严要求,安全高质量推进各工程节点目标如期完成,全力打造精品工程、样板工程、平安工程、廉洁工程!
