精品工程突击队:田湾7号机组钢衬里突击队提前计划23天完成攻坚任务

2022-04-27 10:28    钢衬里  江苏核电站  田湾核电站

2022年4月20日,田湾7号机组钢衬里突击队提前计划23天完成攻坚任务 ,成为第一个出色完成任务的精品工程突击队 ,经联委会办公室验证通过并批准结项,以实际行动生动诠释了党建在重大工程中的引领保障作用。


为深入贯彻习近平总书记在田湾核电7、8号机组开工仪式上重要讲话精神,按照中核集团“高质量、高标准建设和运行好田湾核电7、8号机组以及已经建成投产的田湾核电1-4号机组”要求和中国核电布置,田湾核电基地树立“同一面党旗、同一个标杆”意识,成立田湾核电7、8号机组“标杆工程”党建联建联合委员会,建立“八个聚焦”“六大机制”“六个抓手”的党建联建工作体系。

围绕“聚焦攻关重点难点”,面向工程关键路径、重点任务等建立联合党员突击队,开展集中攻坚,以“为一个目标,扛一次旗;树一个品牌,筑一条心”为理念,打造“精品工程突击队” 品牌。

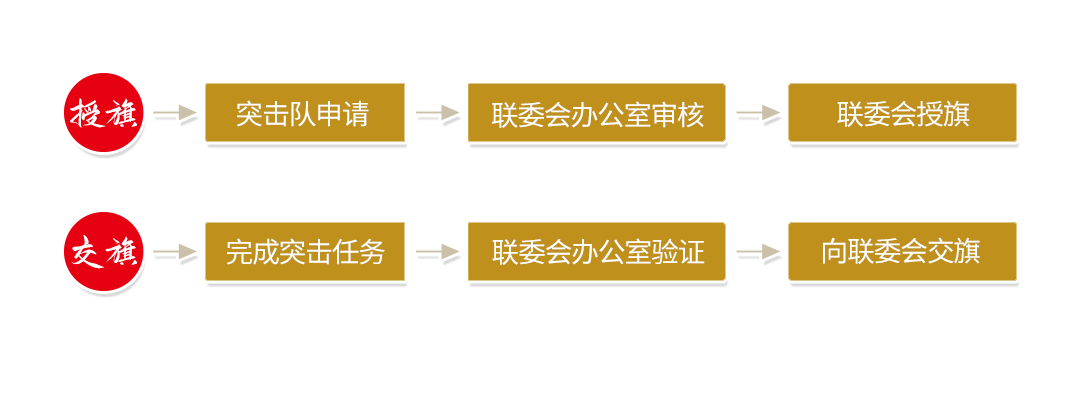

“精品工程突击队”实行事前申请,任务完成后验证,并授予精品工程突击队 荣誉称号。

2021年12月,联委会向6支突击队授予了“精品工程突击队”的队旗,6支突击队围绕各自不同的目标,以党旗为指引,疫情防控、工程建设两不误。

2022年4月20日,田湾7号机组钢衬里突击队 提前计划23天完成攻坚任务成为第一个出色完成任务的精品工程突击队 ,经联委会办公室验证通过并批准结项,以实际行动生动诠释了党建在重大工程中的引领保障作用。

临危受命,扛牢责任担当

71UJA厂房0m以下钢衬里210块板、100个贯穿件套筒、2000米焊缝的庞大工作量;

壁板形状特殊、检测量大的施工难点;

面衬里板预制、衬里板安装、贯穿件安装、无损检测等工序涉及业主、监理和多承包商作业的现状……

中核工程田湾项目部及时组织江苏核电、中核咨询、中核华兴成立“田湾7号机组钢衬里突击队” 并申请获批“精品工程突击队”,誓要啃下这个“硬骨头”。

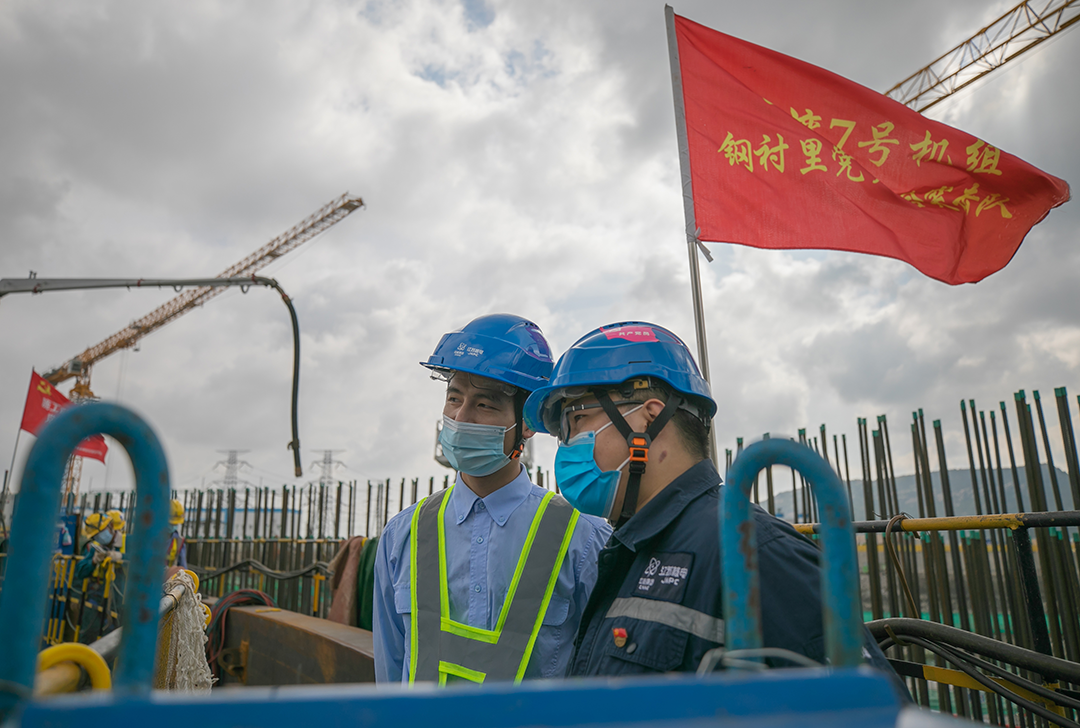

在授旗仪式上,当联委会副主任委员、中核工程总经理荆春宁把鲜红的“精品工程突击队”队旗郑重地交到突击队长马新朝手中时,使命必达的责任担当随之诞生。

保质保量、优化工期

突击队坚持“项目工地就是阵地”“项目现场就是考场”“项目进度就是标尺”,制定了“在保证工程质量、施工安全、成本可控的前提下,通过工效提升、工艺技术改进、管理优化,实现工期优化”的工作原则并编制发布了《7号机组钢衬里施工工期优化方案》。

事不过夜、日必总结

建立专项工作协调机制,从逐项分解工作、责任层层落实、落实推进措施、例会总结改进等方面建立健全工作日结制度,严格实行“事不过夜、日必总结”的工作方式,不断夯实工作基础条件,做到稳步、有序推进现场施工进度,为7号机组钢衬里攻坚目标的顺利实施奠定了坚实基础。

同心同行、克服困难

针对钢衬里施工人员倒班作业时现场无法吃饭的问题,突击队积极与安保部门协调,设置临时就餐点,提供便利、提高效率;同时考虑到可能造成的环境卫生隐患,避免出现虫鼠等问题,就近设置了餐具回收点,制定现场用餐规定,做到“餐餐清理”。

针对钢衬里施工期间高温天气下的持续焊接作业,突击队组织发放防暑降温饮品,并对坚持焊接作业的工作人员予以表彰,凝心聚力。

钢铁军团、使命必达

经过坚持不懈的攻坚,田湾7号机组钢衬里突击队用实际行动诠释了“精品工程突击队”的使命担当。

2021年8月30日

完成底板钢衬里、截锥体及加腋区第一层焊接和安装,滞后三级进度计划18天 ;

2021年11月30日

完成预应力廊道顶板(土建结构)施工,追平三级进度计划 ;

2022年1月15日

完成钢衬里筒体第二层壁板吊装就位,提前三级进度计划23天

酷暑风雨锤炼出突击队的钢铁意志、施工难题试炼出突击队的过硬本领、工程质量检验了突击队的严谨品格、工程节点的实现践行了党员的使命担当,党旗在工程一线高高飘扬!
