2022年3月9日,我国“十四五”期间首个开工建设的大型压水堆项目—华能海南昌江核电二期项目3号机组首台预引入设备安注箱成功吊装就位,为后续反应堆核岛土建施工及安装工作创造了有利条件。截止目前,华能海南昌江核电二期项目总体进展顺利,各项工作均有序推进。

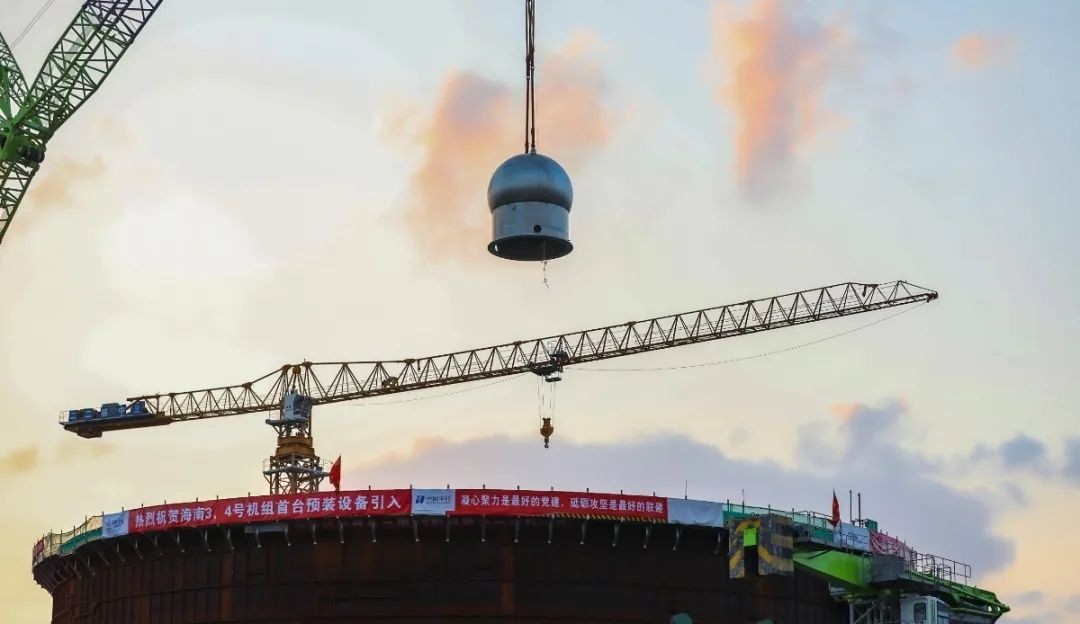

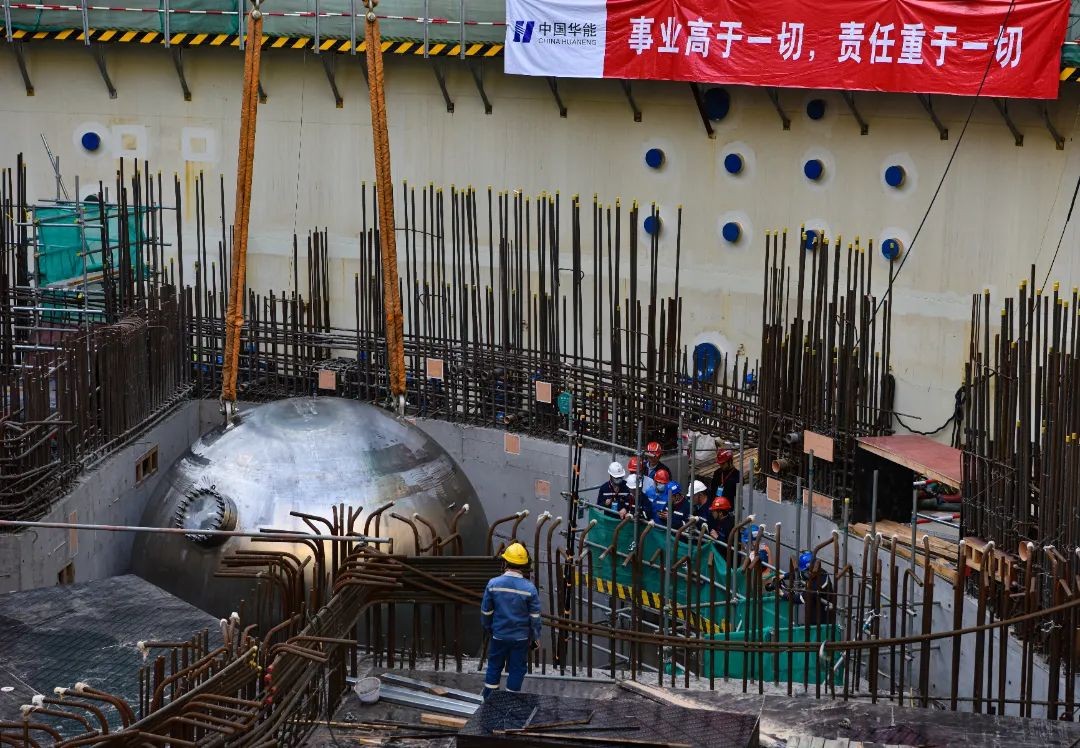

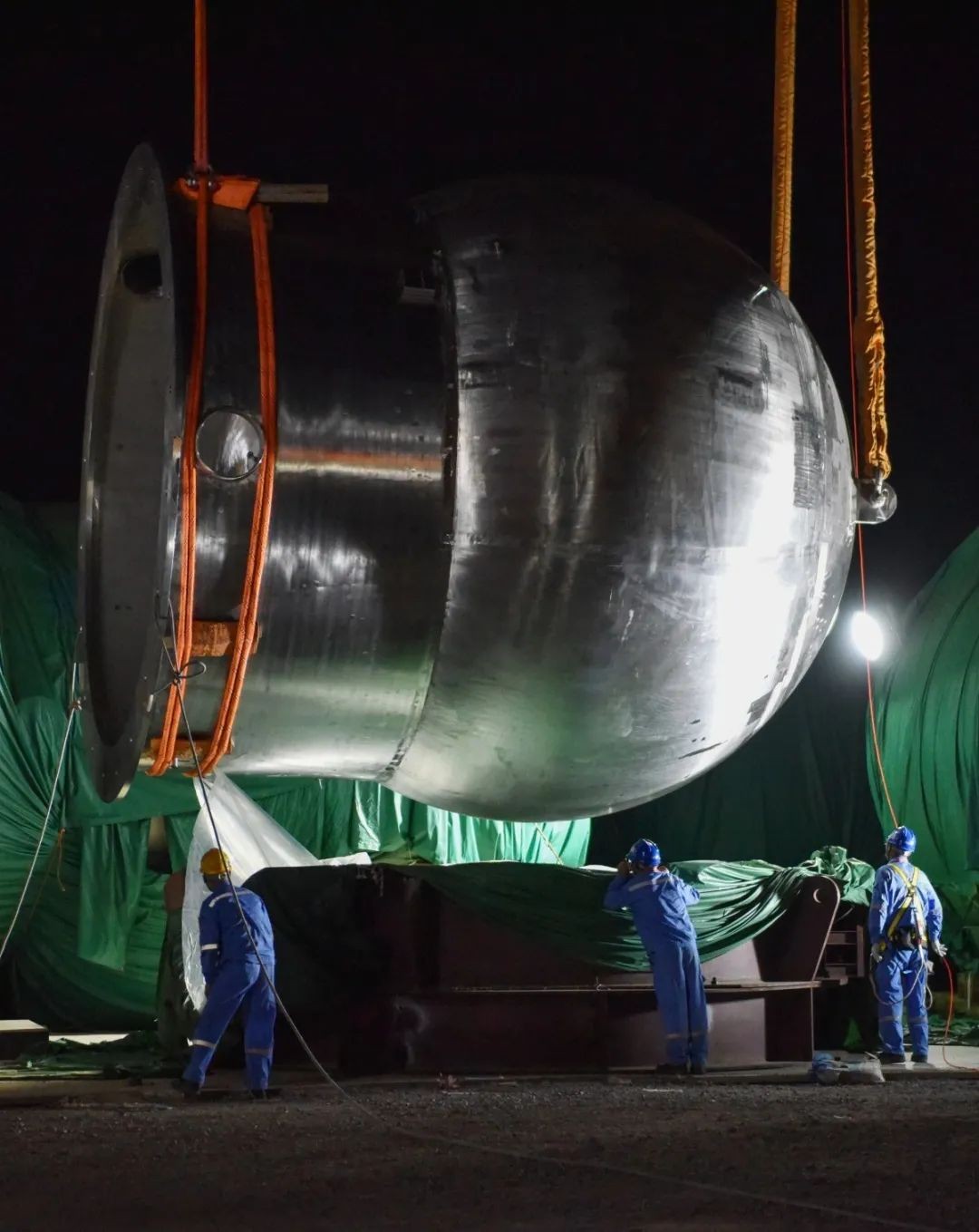

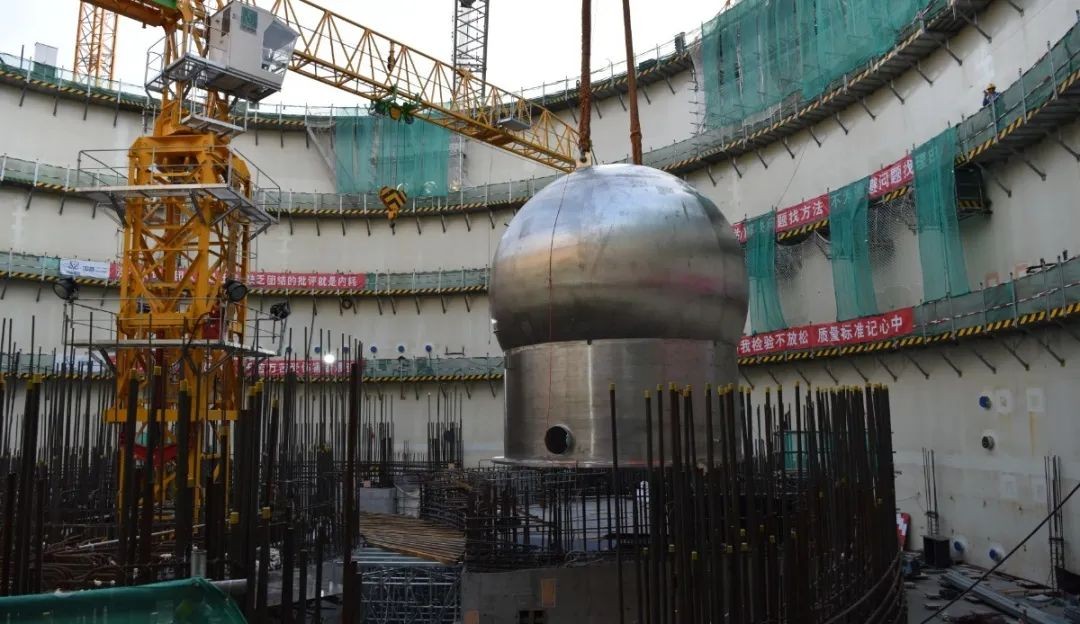

安注箱是核岛安全注入系统的重要核设备之一,高6米,直径达5.3米,总重约51.34吨,需引入反应堆厂房-6.7米层,吊装采用ZCC32000型2000吨履带式起重机。安注箱作为预装设备,必须在反应堆厂房内部结构0米层板浇筑前引入,这是制约核岛内部结构施工的关键因素,也是工程建设的重要里程碑。

华能海南昌江核电有限公司坚持“党建引领、聚力攻坚”,牵头组织各参建单位,围绕安注箱顺利吊装就位目标,提前进行沙盘演练,细致梳理先决条件等工作,充分做好安注箱吊装前的各项准备工作。最终经过12个小时的连续奋战,于15时30分实现3号堆3台安注箱的全部顺利吊装就位。
