23台规划建设的“华龙一号”机组都分布在哪儿?

2022-01-17 16:54    华龙一号

目前,我国自主三代核电技术“华龙一号”正迎来规模化发展时代,规划建设机组已经达到23台。

近期,我国自主产权三代核电技术“华龙一号”捷报频传,吸引了全球市场的瞩目。

在运、在建14台

2021年12月30日,浙江三澳核电2号机组浇筑第一罐混凝土,标志着又一台“华龙一号”机组正式开工。

12月28日上午,海南昌江核电二期工程4号机组核岛反应堆开始浇筑第一罐混凝土,标志着此项目正式开工建设。

进入2022年,“华龙一号”再迎“开门红”。1月1日22时35分38秒,中核福清核电6号机组首次并网,成为世界第三台、我国第二台并网发电的“华龙一号”机组。

我国第二台华龙一号核电机组并网发电

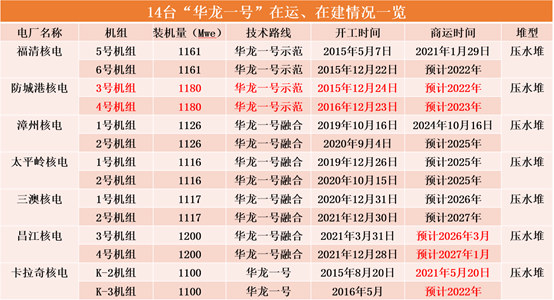

据统计,2021年我国已有3台“华龙一号”机组正式开工,分别是昌江核电3、4号机组、三澳核电2号机组。同时,全球在运、在建“华龙一号”机组已达14台。

规划建设机组23台

目前,我国自主三代核电技术“华龙一号”正迎来规模化发展时代,规划建设机组已经达到23台。

  • 漳州核电项目拟建设8台“华龙一号”核电机组,其中6台已列入国家核电发展规划,总投资超1100亿元。
  • 三澳核电项目规划建设6台中国自主三代核电技术“华龙一号”机组,单机额定容量120万千瓦,总投资约1200亿元,分期实施。
  • 太平岭核电规划建设6台百万千瓦级核电机组,拟采用“华龙一号”技术方案,分期建设。
  • 防城港核电厂5、6号机组工程规划建设两台“华龙一号”机组,目前已开展前期准备工作。
  • 宁德核电5、6号机组选址阶段环境评价报告显示,作为扩建商用核电厂项目,这两台机组拟采用“华龙一号”压水堆核电技术路线。
  • 霞浦核电也计划上马4台“华龙一号”。华能霞浦核电有限公司党建管理专责赵超刚表示,“我们按照国家核电相关政策规范,已完成华能霞浦核电项目总体规划、重要功能区划调整、现场施工准备等工作,论证结果显示厂址完全具备建设4台‘华龙一号’压水堆核电机组和1台60万千瓦高温堆核电机组的条件,2028年起这5台机组将陆续建成投产。”
  • 2017年11月21日,中核集团与巴基斯坦坦原子能委员会达成协议。按照约定,中核集团将以“华龙一号”技术在巴基斯坦恰希玛建造1台百万千瓦级核电机组。
  • 阿根廷“阿图查(Atucha)3号”项目是一座采用中国技术“华龙一号”的核电站,这是一套拥有1200兆瓦级别的压水堆核电机组。
  • 2015年10月21日,中英就中国第三代核电技术“华龙一号”进入英国的主要事项达成一致。英国布拉德韦尔B项目将以中广核广西防城港核电站3、4号机组为参考电站。

从数据上看,“华龙一号”技术已成为我国乃至全球三代核电站建设的首选,具备了与俄罗斯畅销技术VVER-1200一较高下的资本和实力,正成为我国跻身世界核电强国行列的重要标志之一。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

深圳核博会

中国核电网

推荐阅读
