多图!带你围观海南核电3号机组钢衬里模块二吊装

2021-09-16 11:33  来源:中国核电    核电吊装  海南核电站  昌江核电站

2021年9月15日8时16分,海南昌江核电厂3号机组钢衬里模块二顺利吊装就位,提前二级里程碑节点目标1天完成。

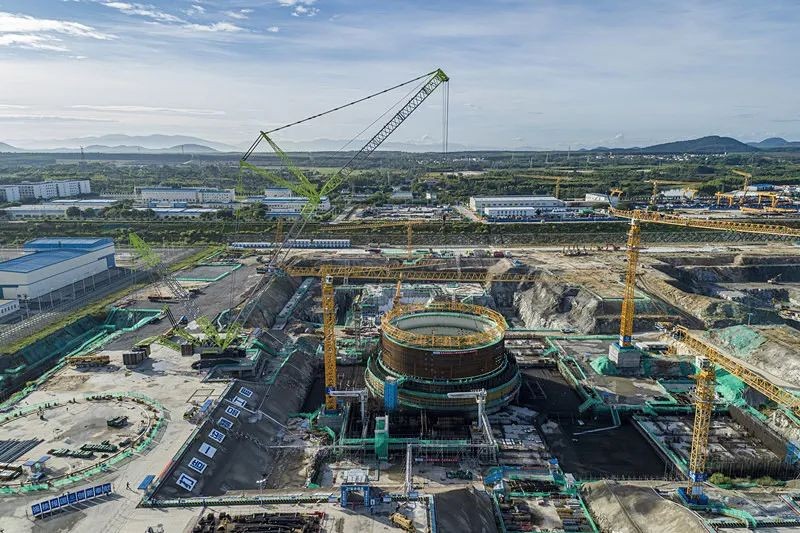

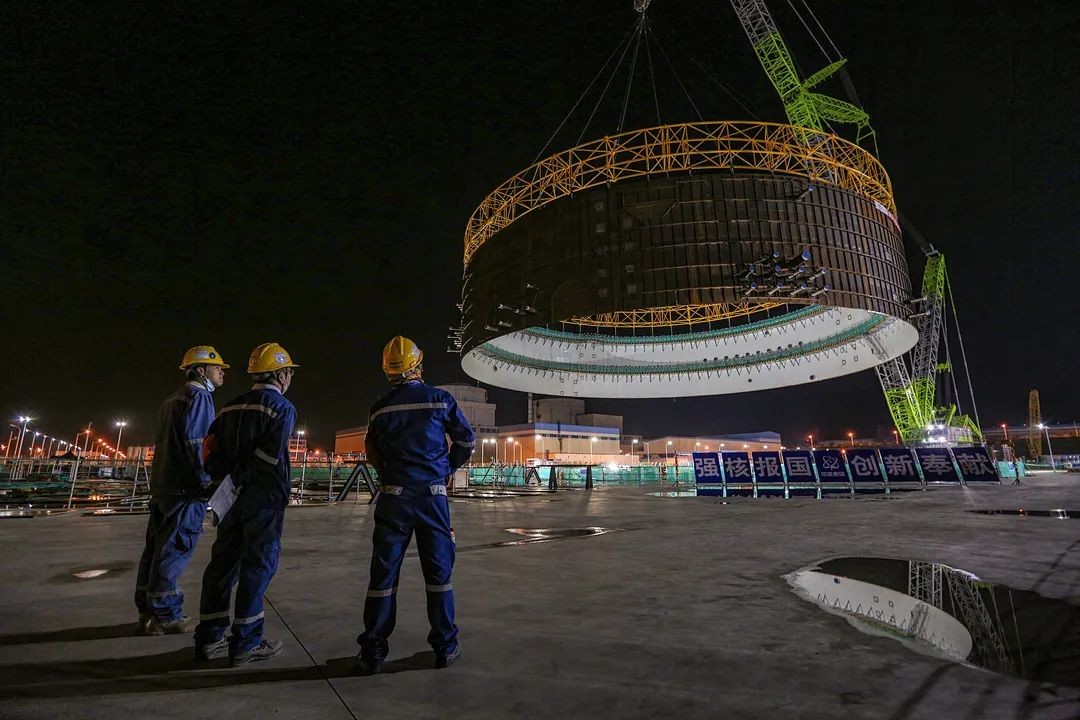

2021/9/15 4:17 起吊准备

2021年9月15日8时16分,海南昌江核电厂3号机组钢衬里模块二顺利吊装就位,提前二级里程碑节点目标1天完成。

2021/9/15 4:24 钢衬里的内部结构

2021/9/15 4:29 2000吨级起重机进行吊装

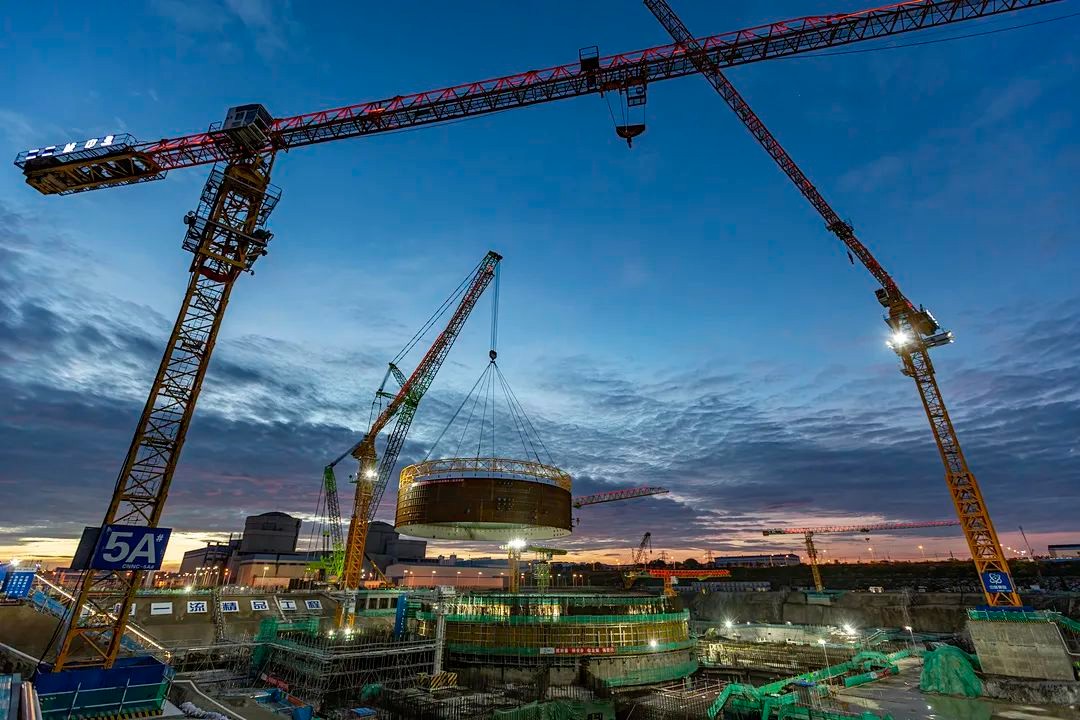

2021/9/15 5:00 起吊开始

为确保模块二吊装节点的顺利实现,海核工程人在总结模块一拼装及吊装经验的基础上,继续以专项组运作的方式组织开展模块二各项工作,进一步优化施工组织和协调,采取“负接口”管理方式,实时跟踪工作进展,及时纠偏,采取有效措施降低台风、高温等不利天气对施工影响程度,历时47天完成模块二的全部场地拼装工作,于9月13日具备吊装条件。

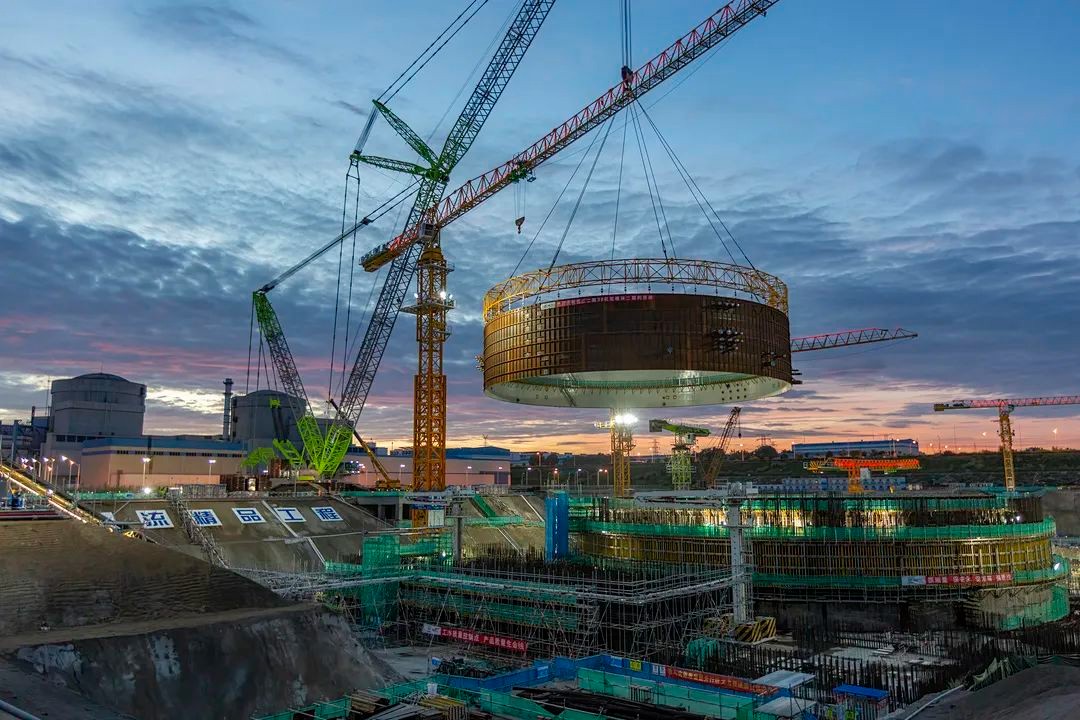

2021/9/15 5:57 起吊进行中

2021/9/15 5:59 晨曦初照

2021/9/15 6:10 朝霞渐扩

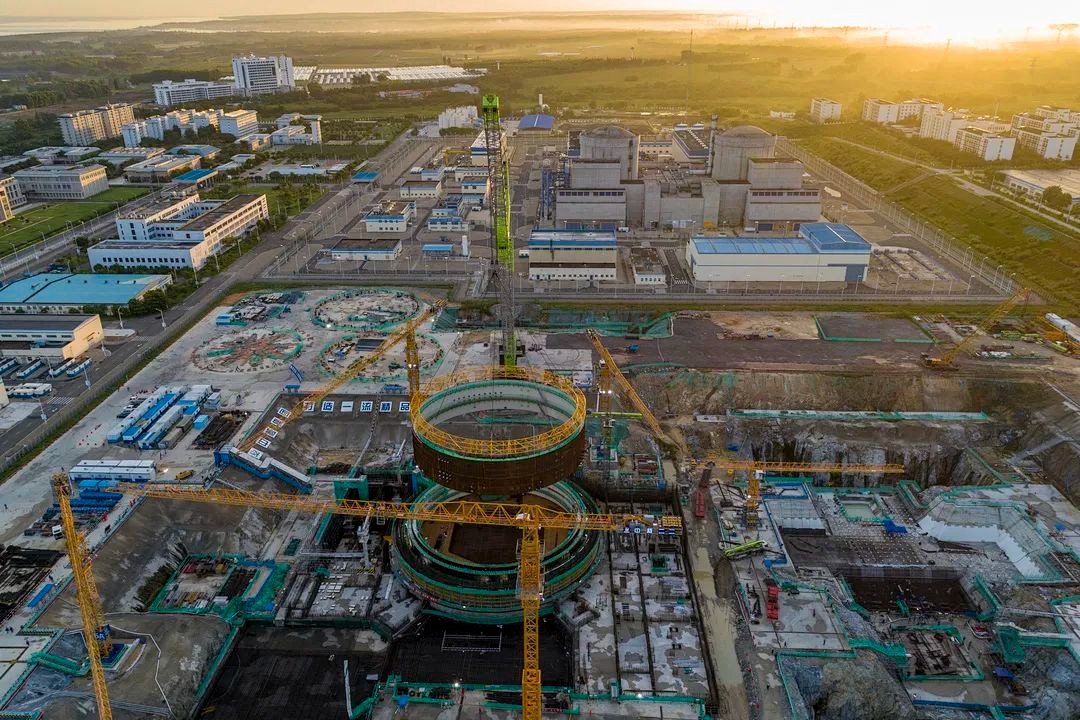

2021/9/15 6:45 日出霞光尽染

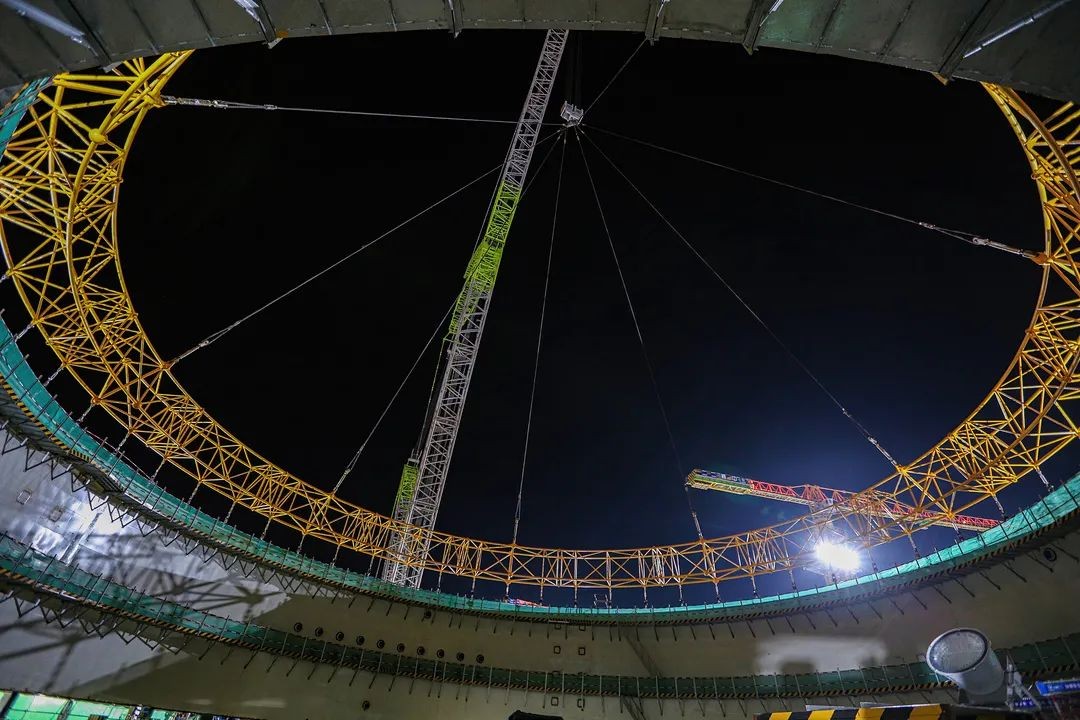

2021/9/15 8:16 吊装顺利完成
