田湾5、6号机组收官背后的故事

2021-06-04 15:22    中核工程  田湾核电站  江苏核电站

中核工程田湾人用行动证明了难关是可以渡过的,挑战是可以完成的,他们挣脱桎梏,突破阻碍,迎来了属于自己的崛起,使核工业精神在一线薪火绵延。


2021年6月2日22:06,中核工程总包的第13台机组-田湾6号机组具备商运条件。有一群人,他们“隐遁”在核电建设大潮里,通过了次次“筛选”,夺下了个个节点,完成了自我沉淀。

2011年日本福岛核事故发生后,田湾5号机组被按下暂停键,一切变成未知;跌宕的2020“疫情”年,给5、6号机组带来了人员和工期的双重考验。中核工程田湾人用行动证明了难关是可以渡过的,挑战是可以完成的,他们挣脱桎梏,突破阻碍,迎来了属于自己的崛起,使核工业精神在一线薪火绵延。

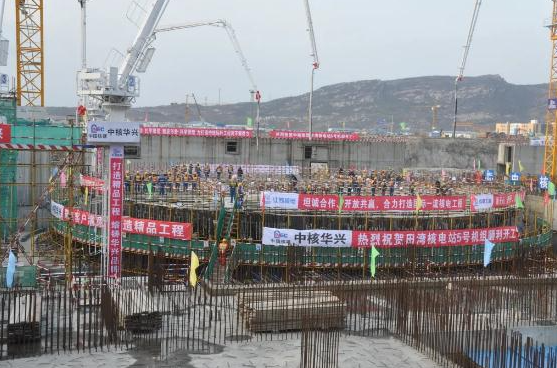

2015年12月27日 5号机组FCD

2015岁末,田湾三期现场鞭炮齐鸣,人声鼎沸,5号机组FCD仪式正在进行,全体人员心潮澎湃,巨幅标语“热烈庆祝田湾核电站5号机组顺利开工”赫然在目。

提及5号机组之初,孟帅最有发言权。时任施工管理二部土建科副科长的孟帅,如今已成长为7、8号机组工程管理三部副经理。“没有一个项目像田湾5、6号机组这样波折,但田湾人总是充满着希望。”在建设进展被迫搁置后,以孟帅为代表的留守在田湾的青年们没有放弃学习专业知识和现场设施保护,在5号机组建设重启前,便制订了周密、科学的“作战计划”。他坦言:“当年的‘韬光养晦’对如今的‘厚积薄发’具有极为重要的作用。”终于,他们的守望和期待,迎来了2015年12月27日的曙光。

2016年9月7日 6号机组FCD

2016年9月7日10:49,在轰隆的鞭炮声中,田湾6号机组筏基混凝土浇筑开始,标志着我国最后一台M310"二代+"核电机组在田湾顺利开工,自此,田湾核电基地版图再增新成员。

“对未来的真正慷慨,是把一切献给现在”,从投身工作之初,鲁永苍就一直这样鞭策自己。回忆起那一天,鲁永苍至今觉得激昂自豪,为保证FCD各项工作有序进行,保证节点按期实现,作为6号机组FCD指挥中心成员之一,鲁永苍跟踪现场混凝土浇筑情况,及时协调处理现场出现的问题,盯紧每项工作,增加面对面的沟通机会,连续召开日例会17次,主动协调承包商,督促监理、设计、采购供应商、现场技术服务人员,问题不隔夜。由于准备工作充分,措施得当,FCD指挥中心圆满完成了这项重要任务。

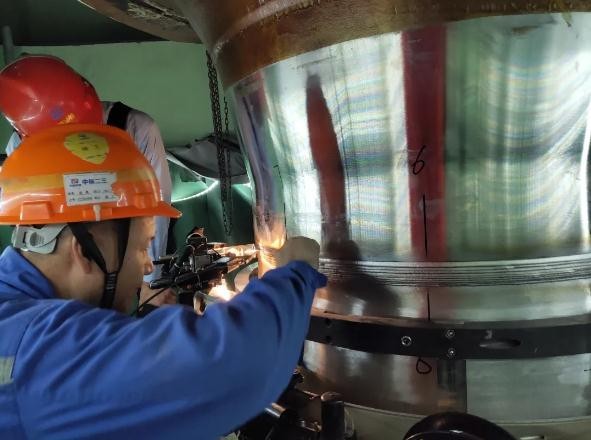

2018年7月27日 5号机组主管道焊接完成

2018年7月27日18:00,随着一道耀眼的弧光亮起,田湾5号机组反应堆冷却剂系统主管道1F4焊口正式开始焊接, 提前一级里程碑“主管道焊接开始”节点66天启动。

最快的脚步不是冲刺,而是坚持,节点提前完成的背后,是马鑫日复一日对质量的坚持。马鑫组织成立的焊接工作小组,统筹规划,积极推动安装单位从人、机、料、法、环等方面做好焊接前的各项施工准备工作梳理,在焊接工艺评定制作期间,克服准备工期紧、制约因素多等困难,确保了各项焊接准备工作有序开展,最终在各单位的共同努力下,于2018年7月27日顺利通过环境保护部华北核与辐射安全监督站对主管道焊接控制点的核安全检查并获准放行。

2019年3月14日 5号机组主控室可用

2019年3月14日13:16,5号机组主控室正式投用,提前108天实现一级里程碑节点。为了这一节点,1月22日,李雪涛因家中有事处理在迫不得已调休时,刚到家就被召回现场;3月11日,他为了解决一个问题通宵36小时。“电话总在占线、办公室很难找到人”,是我们对他的调侃,也是他传递给我们的感动。

电仪、00、结构、土建,各个专业知识在李雪涛身上汇拢交织,完成主控室投用,李雪涛面临的是工期+工序的双重挑战,他提前筹划,认真做好前期项目经验反馈工作,详细分析制约因素,合理安排工序,严格按照施工计划有序实施,优化施工工期,为后续PX子项进海水、核岛送冷风、冷试等节点及后续各系统调试工作奠定了坚实基础。

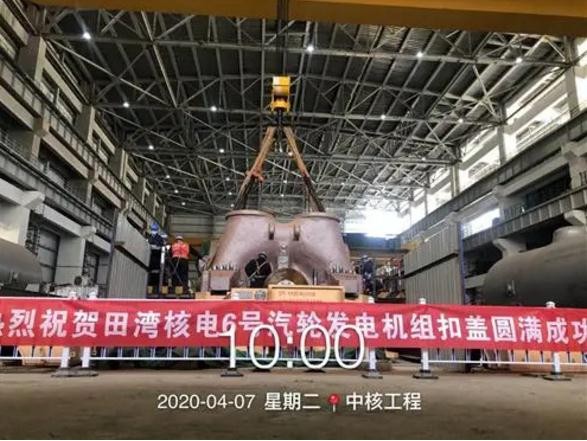

2020年4月7日 6号机组汽机扣缸完成

2020年4月7日上午10:00,随着6号机组高压缸上半精准的扣合在下半汽缸上,为期15天的6号机组汽轮机扣缸工作顺利完成。

张永刚个子不高却精干有力,操着一口东北话,在压力最大的工期里,他特有的幽默风趣仿佛有“药到病除”、催人奋进的魔力,大家都喜爱他。6号机组扣缸,倾注了他大量的心血和精力,为了满足扣缸工作连续性的要求,张永刚开始加入小组“倒班”,睡在办公室成了常态,他扎根现场,辨识设备位号、严格把控“防异物”;大件吊装过程中,他全程旁站,积极协调各类事宜,最终,在他和团队的努力下,整个扣缸工作安全、质量可控,节点如期完成。

2020年6月3日 6号机组500kV倒送电

笑容背后是咬紧牙关的坚持。康建新、郭新东,是老“电仪”。500kV倒送电提前计划时间27天完成,被大家称赞时,他们都只是微笑着不作声。

2020年6月3日下午17:18,5063开关合闸对6号主变完成第五次冲击,标志着6号机组500kV倒送电成功。这之前,康建新、郭新东组织成立专项组,工程进度紧,在专项组的统筹下,他们顶住压力,冲锋在前,精心准备,踏实研究方案及启动试验,充分借鉴5号机组的经验,协调厂家和试验单位克服疫情的影响,确保了节点的按期实现。

2020年10月4日 6号机组盘车

盘车的顺利实现,使得官长杰和赵维强的专业能力和协调组织能力得到了充分的舒展。

2020年10月4日,在举国欢庆之际,6号机组常规岛汽轮机盘车初投成功,官长杰和赵维强他们交上了一份满意的答卷,也为祖国生日献上了特殊的礼物。

他们多次组织业主公司、承包商、监理公司、制造厂家召开专题会,梳理投盘车工作前的先决条件,逐条跟踪落实、关闭,保证安全、质量全面受控的前提下,聚焦突出问题,确保了各项工作高效推进。

2020年11月28日 6号机组热试

工程专业多为男性,“混迹”在工程圈,张立娜敢于打破标签,超越自我。

2020年11月28日15:08,6号机组热态功能试验正式开始,较计划完成时间提前2天完成。2020年田湾5、6号机组系统移交数量最多、压力最大、责任最重的一年间,张立娜顶住了重重压力,与各建安单位、各系统工程师配合完成了2020年全年829个系统的移交工作,以平均每天移交超过2个系统的佳绩为5、6号机组各节点的实现保驾护航。她还积极参加项目部演讲、参加党员突击队攻坚任务,在2020年项目部系统移交劳动竞赛中获一等奖,并先后收到了业主的两封表扬信。这是属于张立娜的女性力量,在一个男性众多的领域,画出了自己的一抹亮色。

2021年6月2日 6号机组具备商运条件

田利民作为指令的“中枢”、团队的“支点”,带领着这支能啃“硬骨头”的队伍,践行使命、不负重托,全身心投入攻坚克难的硬仗中。面对工程中的急难问题,他全力组织论证、攻关,协调调动各方面力量,质保、安全、进度、设计、合同、设备、施工,各个部门齐头并进,狠抓落实,共同确保了工程建设在安全、质量方面的万无一失,正是凭着这股子拼劲儿,团队实现了一个个节点目标。

5号机组克服新冠疫情的不利影响,总体工期56.3个月,创造了中核工程百万机组核电项目建造最佳业绩,开创了“国内第一台核电机组装料前组织实施消防自验收”和“国内第一台核电机组装料前进行运行许可证检查”的“两个一”的新突破 。

2021年6月2日22:06,田湾6号机组顺利完成满功率连续运行100小时考核,至此,6号机组具备商业运行条件,田湾三期工程正式建成。

麋鹿成群,虎豹避之,飞鸟成列,鹰鹫不击。压力来了,疫情来了,中核田湾人迎面而上,这群工程管理队伍在一线建立起共生共长的关系,团队蒸腾着,焕发着激情与活力。

核电不仅是安全、环保的电力能源建设,它更承载着几代核电人对于核工业的前赴后继,这群核电工程人的故事,是关于热爱和奉献的故事,正是这些朴素而热烈的情感,让我们体味到什么是不畏艰辛且甘之如饴,这样的热爱,让每一个核电人平凡而闪光。

田湾5、6,不是终点,田湾7、8,携手向前。

中核工程总包的田湾核电站三期工程5、6号机组采用中核集团自主M310+改进型压水堆核电技术,是国内M310压水堆核电机组的收官之作,机组按照国际国内最高安全标准,结合国内外同类型机组运行经验反馈,实施了41项重大技术改进,350项重要技术改进,机组安全性得到显著提升,主要安全指标达到三代核电技术标准,国产化率已达95%以上。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

深圳核博会

中国核电网


推荐阅读
