2020年是“十三五”收官之年,也是“十四五”谋篇布局关键之年。为响应中核集团党组发出的“决战一百天,决胜十三五”倡议,中核二三核反应堆公司坚决贯彻落实中核二三党委有关要求,紧盯任务目标、狠抓责任落实,全面梳理年度各项施工任务进展,科学统筹施工力量,合力突击施工重难点,确保高质高效完成年度目标任务。


2020年是“十三五”收官之年,也是“十四五”谋篇布局关键之年。为响应中核集团党组发出的“决战一百天,决胜十三五”倡议,中核二三核反应堆公司坚决贯彻落实中核二三党委有关要求,紧盯任务目标、狠抓责任落实,全面梳理年度各项施工任务进展,科学统筹施工力量,合力突击施工重难点,确保高质高效完成年度目标任务。

01实现自主操作整体拉伸机进行拉伸

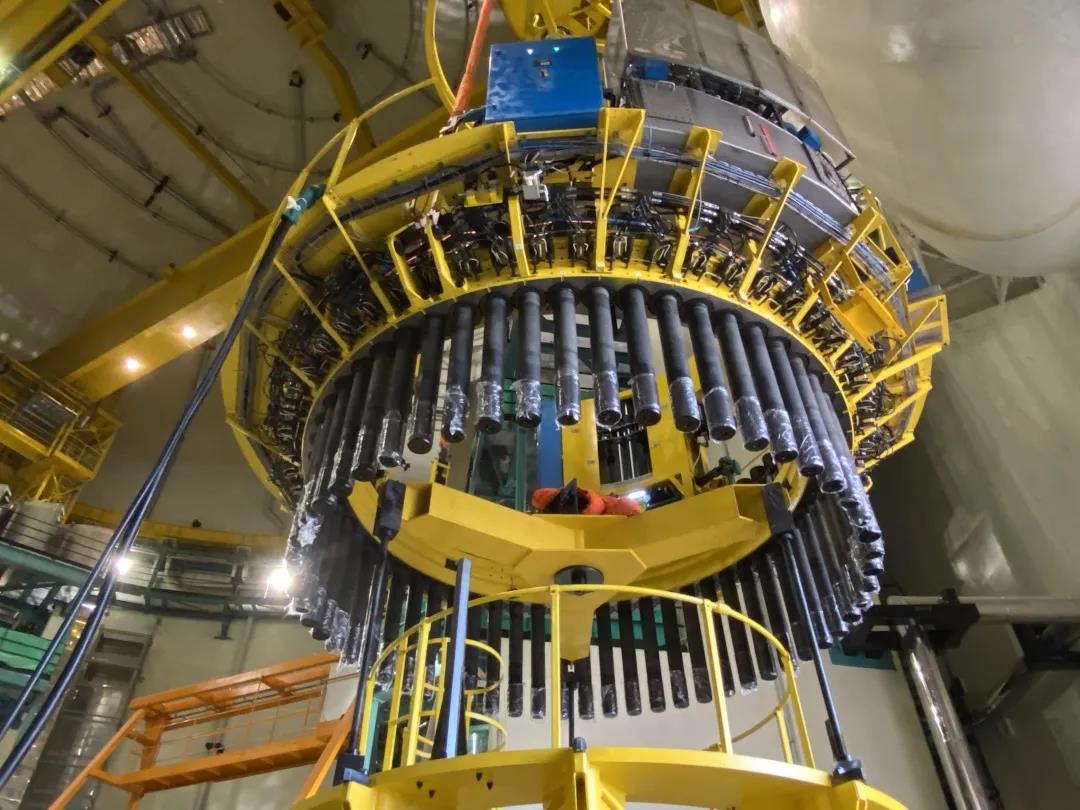

主螺栓拉伸工作是核岛主设备安装的难点任务之一。主螺栓的拉伸有两种方式,分为单体螺栓拉伸机拉伸和整体螺栓拉伸机拉伸,前者在主螺栓拉伸时,需要将58根主螺栓分为15组,由施工人员通过4个拉伸缸体进行分步拉伸,需要进行3个阶段并外加一个调整拉伸阶段,步骤要繁杂;后者则可实现58根主螺栓的自动旋入、旋出以及同步均匀拉伸,可自动拧紧主螺母,并测量主螺栓的伸长量,全部操作都是自动化。整体螺栓拉伸机拉伸时间比单体螺栓拉伸机的拉伸时间缩短16倍之多。

以往核电项目使用整体螺栓拉伸机进行施工操作时主要由厂家完成,如何实现自主操作整体拉伸机进行拉伸,成为核反应堆公司当前需要攻克的难题。面对全新的挑战,项目部和核反应堆公司提前准备,施工人员也调整到最好的状态,选择团队中技能水平最好的员工组成技术突破小组,强强联手负责整体螺栓拉伸机的操作学习,联合厂家开展相关培训,面对复杂的操作流程,施工人员需要将流程刻进心里,确保每一步操作准确无误。最终,公司顺利操作整体螺栓拉伸机完成了关闭压力容器顶盖的施工任务,并获得业主和厂家的一致认可。

本次核反应堆公司通过施工实践,成功开创了国内首台、首次操作整体螺栓拉伸机进行拉伸的新局面。中核二三施工人员已具备独立操作整体螺栓拉伸机打开、关闭压力容器顶盖的施工能力,这不仅填补了之前相关施工技术方面的短板,在现场施工中,能有效地节约时间,提高效率,节省核岛施工的关键路径工期。

02全力确保高温气冷堆示范工程“热试”目标顺利实现

为助力高温气冷堆示范工程实现“双堆冷试、热试”的年度任务目标,核反应堆公司高温堆主设备队先后成立了“科技创新”、“生产冲刺”等突击队,在双堆风机壳顶盖开启的工作中充分发挥创新力量和生产优势,为高温堆项目部实现年度目标任务保驾护航。

为配合业主燃料装卸系统压力试验,高温堆主设备队“科技创新”突击队设计出只需拆除3颗螺栓即可满足风机壳顶盖开启的新工艺,降低开启顶盖过程中螺栓“咬死”的风险,并节约工期8天。

“生产冲刺”突击队紧随其后,以“质量、安全、进度”为目标,通过精心施工准备,合理安排工作任务,在保证质量和安全的前下,仅用时5个半小时就顺利完成了风机壳顶盖开启任务,成功确保了高温气冷堆示范工程“热试”目标的顺利实现。



03为“华龙一号”示范工程福清核电6号机组“冷试”目标保驾护航

当前,“华龙一号”示范工程福清核电6号机组正处于“冷试”前的攻坚冲刺阶段。核反应堆公司福清主设备队结合项目实际生产任务针对性的组建了“主泵安装”、“燃料输送系统设备安装”两个专项突击队,高效推进两条关键路径施工。各突击队从自身专项任务出发,以完善的组织机构和运行模式强力推进现场制约因素的解决,实现技术与施工共同保障作业质量安全的良好结合,并取得了丰硕成果。截止目前“主泵安装”突击队工作进展顺利,计划在11月下旬完成一环及三环主泵电机空载试验。“燃料输送系统设备安装”突击队则是在11月11日顺利完成了Ⅱ区全部11台乏燃料贮存格架的就位与调整工作,目前正在积极开展Ⅰ区格架的翻转引入。

在“决胜十三五”最后的冲刺关键阶段,核反应堆公司将继续传承和发扬“两弹一星”精神和“四个一切”核工业精神,铆足干劲,全力推进工程进度,坚决完成年度各项任务目标,用“核芯”行动努力擦亮中核二三“金字招牌”,展现“铁军”风采,为公司实现高质量发展保驾护航。
