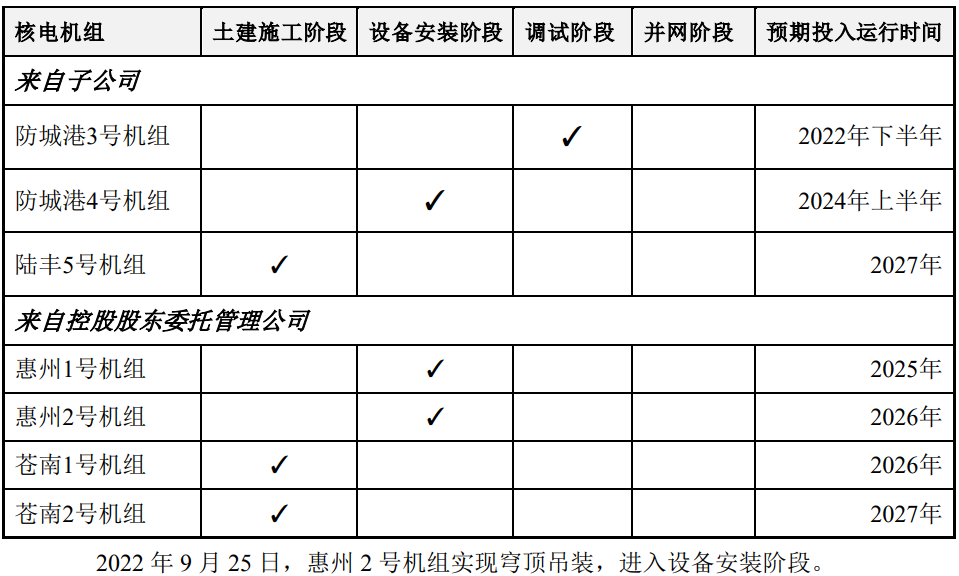

据公开信息显示,截至 2022 年 9 月 30 日,中国广核共管理 7 台在建核电机组(包括控股股东委托管理的在建核电机组),1 台处于调试阶段,3 台处于设备安装阶段,3 台处于土建施工阶段。
其中:
防城港3号机组正处于调试阶段,预计2022年下半年投入运行。
防城港4号机组正处于设备安装阶段,预计2024年上半年投入运行。
陆丰5号机组正处于土建施工阶段,预计2027年投入运行。
惠州1号机组正处于设备安装阶段,预计2025年投入运行。
惠州2号机组正处于设备安装阶段,预计2026年投入运行。
苍南1号机组正处于土建施工阶段,预计2026年投入运行。
苍南2号机组正处于土建施工阶段,预计2027年投入运行。
