“玲龙一号”全球首堆开工建设一周年
2022年7月13日,海南昌江多用途模块式小型堆科技示范工程(小堆示范工程)开工建设一周年。
2022-07-14
央视聚焦!全球首堆玲龙一号完成单次重量最大部件吊装

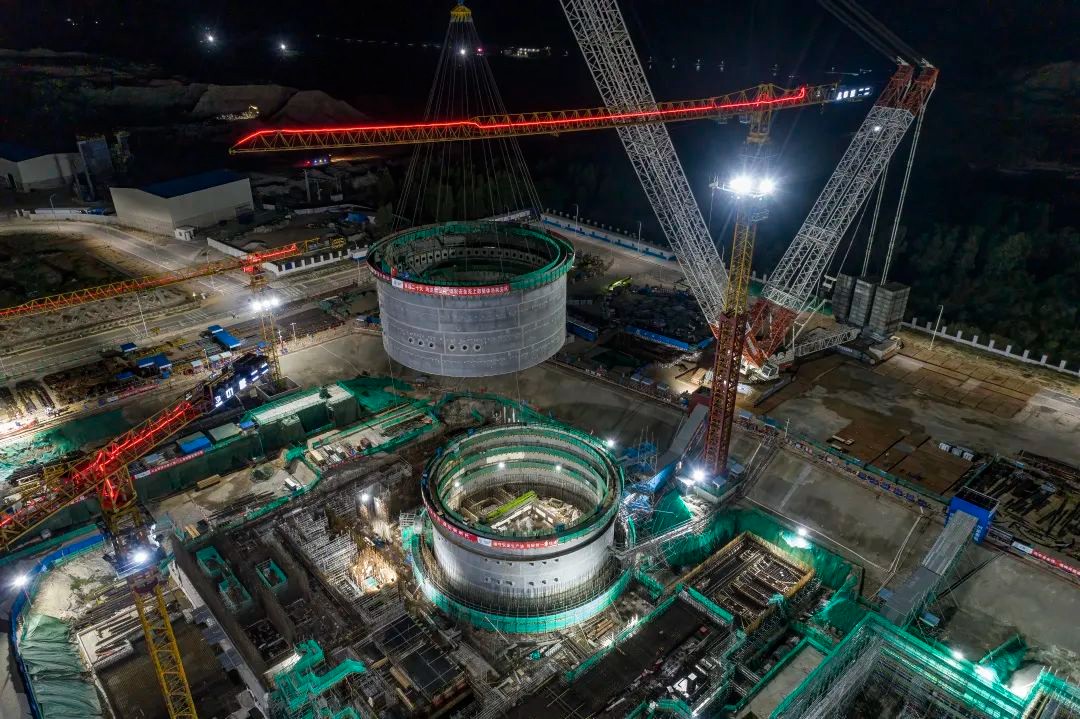

7月6日,位于海南昌江的全球首个陆上商用模块化小型反应堆玲龙一号上部筒体顺利吊装就位,这是保障反应堆厂房安全的重要部件,为高质量推进玲龙一号示范工程建设奠定了坚实基础。玲龙一号工程建设进展顺利,标志着我国在小型模块式压水堆开发与利用方面走在了世界前列。
2022-07-08
全球首堆“玲龙一号”反应堆厂房钢制安全壳上部筒体吊装成功
2022年7月5日22点32分起吊,6日0:08分全球首堆“玲龙一号”反应堆厂房钢制安全壳上部筒体顺利吊装就位,比计划提前70天完成进度目标,为高质量推进小堆工程建设奠定了坚实基础。“玲龙一号”工程建设进展顺利,标志着我国在小型模块式压水堆开发与利用方面走在了世界前列。
2022-07-06
“玲龙一号”全球首堆首台预引入设备顺利吊装就位

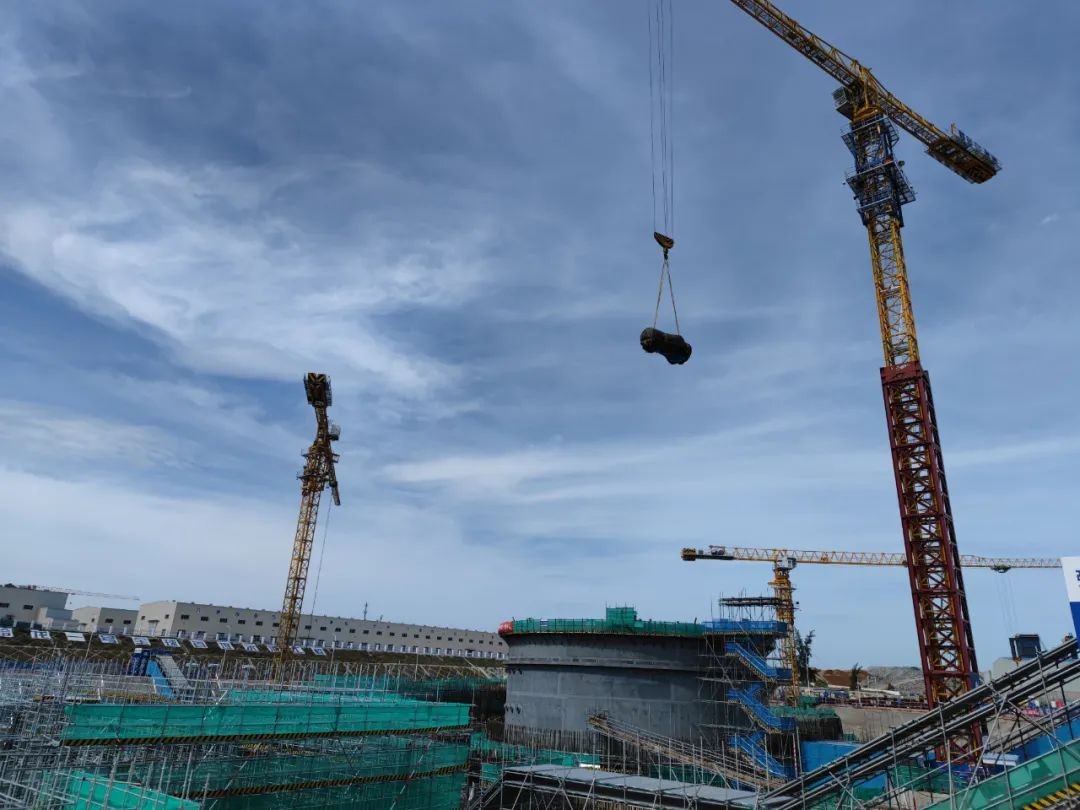

2022年7月5日9时56分,“玲龙一号”示范工程海南项目首台预引入设备反应堆冷却剂疏水箱吊装就位,标志着全球首堆“玲龙一号”首次预装设备吊装作业顺利完成,为反应堆厂房内部结构施工和后续设备预引入等关键路径施工奠定了坚实的基础。
2022-07-06
中国核电:擦亮党旗下的“国家名片”
党的十八大以来,中国核电党委始终坚持以习近平新时代中国特色社会主义思想为指导,抢抓“双碳”背景下的核电发展历史机遇期,核电建设运行业绩屡创新高。安全运行上,2021年纳入WANO 综合指数统计的22台核电运行机组中19台获满分;工程建设上,华龙一号示范工程福清5、6号机组全面提前建成。这些靓丽业绩,正是中国核电在党的领导下,矢志践行“强核报国 创新奉献”新时代核工业精神拼搏奋进的缩影。
2022-07-01
中核集团中核工程:以改革为引擎打造核工程产业链“链长”
华龙一号、玲龙一号、燕龙泳池式低温供热堆……提及我国核工业近年来涌现的自主创新拳头产品,背后都会出现同一个名字,那就是中国核电工程有限公司。
2022-06-28
全球首个!我国陆上商用小型反应堆“玲龙一号”正在抓紧建设
据央视报道,我国自主研发的全球首个陆上商用小型反应堆“玲龙一号”示范工程正抓紧建设。
2022-06-27

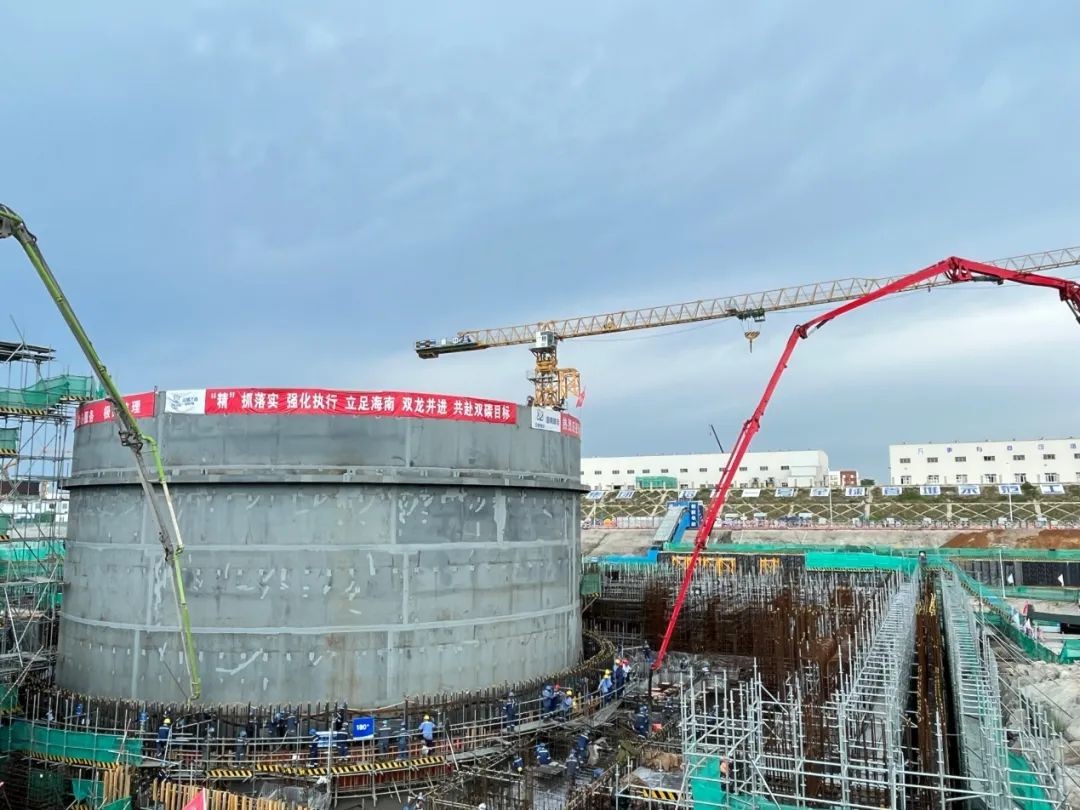

“玲龙一号”核岛厂房整体筏基浇筑完成
2022年06月03日3时20分,由中核工程总包的“玲龙一号”核岛厂房整体筏基浇筑完成,为后续核岛周边主厂房结构施工创造有利条件。
2022-06-03
“双碳核伙人”开工大吉!核能综合利用是笔巨大的生态财富

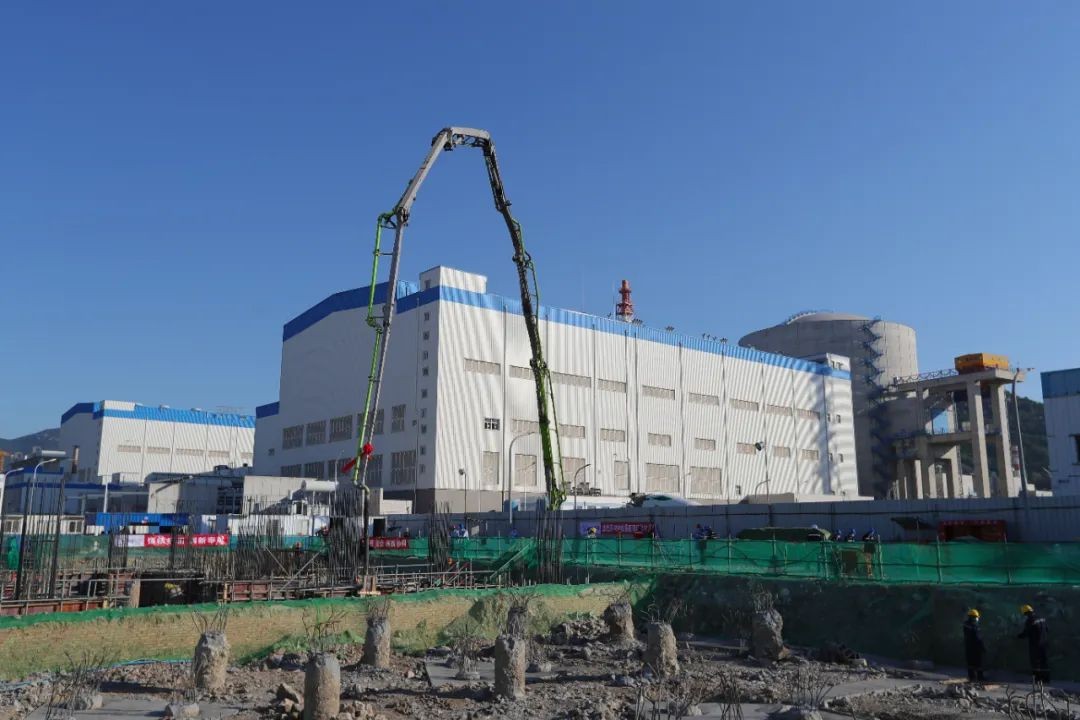

为进一步推动核能综合利用安全高效发展,有序拓展清洁能源产业,5月27日,经过三个月桩基施工建设,第一罐混凝土在田湾核电蒸汽供能项目能源站正式浇筑,标志着全国首个工业用途核能供汽工程——中核集团田湾核电蒸汽供能项目全面拉开建设帷幕。
2022-05-27
海南昌江多用途模块式小型堆项目主泵通过设计审查
5月18日,中国核动力研究设计院和哈尔滨电气动力装备有限公司组织海南核电有限公司、中国核电工程有限公司、哈尔滨电机厂电机研究所及哈尔滨理工大学专家代表,成功召开了海南昌江多用途模块式小型堆项目主泵设计审查会。经过审查,与会专家一致认为主泵设计满足设备规格书要求,通过设计审查。核动力院副总工程师张文其、哈电动装副总经理刘亨等出席了会议。
2022-05-19
全球首堆“玲龙一号”常规岛筏基全部浇筑完成
2022年5月3日凌晨2:00,海南昌江多用途模块式小型堆科技示范工程“玲龙一号”常规岛最后一块筏基浇筑完成,提前10天完成二级里程碑,为后续常规岛0m板结构施工创造条件,奠定坚实的基础。
2022-05-06
“玲龙一号”核反应堆取得重大进展,能用于航母吗?

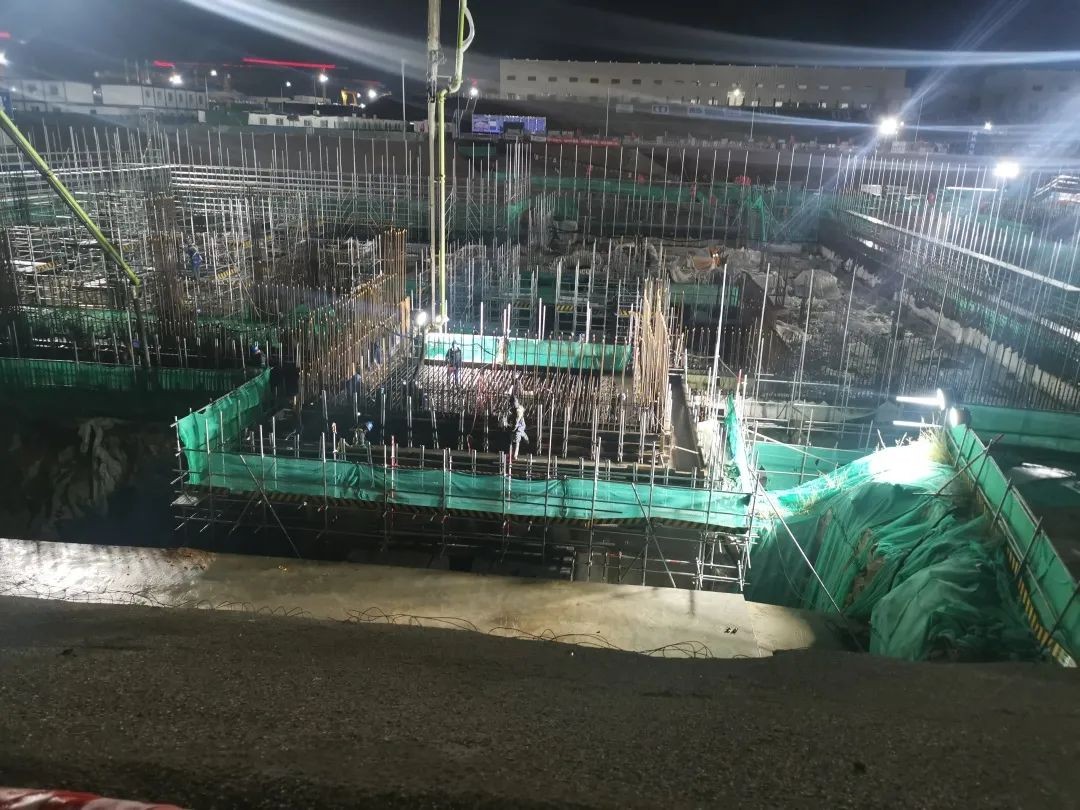

4月26日,玲龙一号全球首堆反应堆内部结构堆坑第Ⅱ层底板浇筑完成,此次浇筑历时37个小时,浇筑方量1996立方米,提前20天实现一体化三级进度计划节点,这也标志着小堆示范工程反应堆厂房内部结构进入全面施工阶段。
2022-05-04

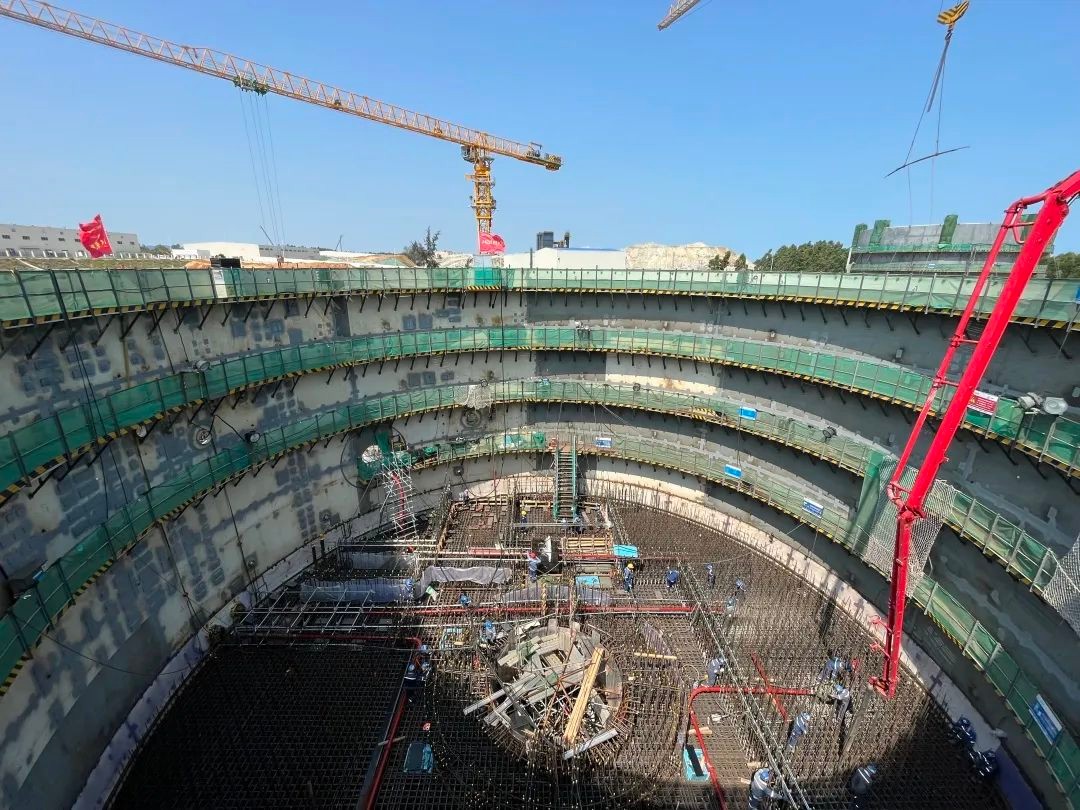

玲龙一号全球首堆反应堆内部结构底板浇筑完成
2022年4月26日15时,由中核工程总承包的“玲龙一号”全球首堆反应堆内部结构堆坑第Ⅱ层底板浇筑完成,此次浇筑共历时37个小时,较三级进度计划提前20天。堆坑第Ⅱ层底板浇筑完成标志着反应堆内部结构整体底板完成,内部结构施工进入新阶段。
2022-04-27
从日本地震看我国核电安全发展
我国“碳达峰、碳中和”承诺提出以来,能源领域愈来愈明确地认识到积极发展核电的必要性和重要性。国务院发布的《2030年前碳达峰行动方案》中明确指出:要积极安全有序地发展核电。国内核电建设进入了平稳发展阶段。
2022-04-19

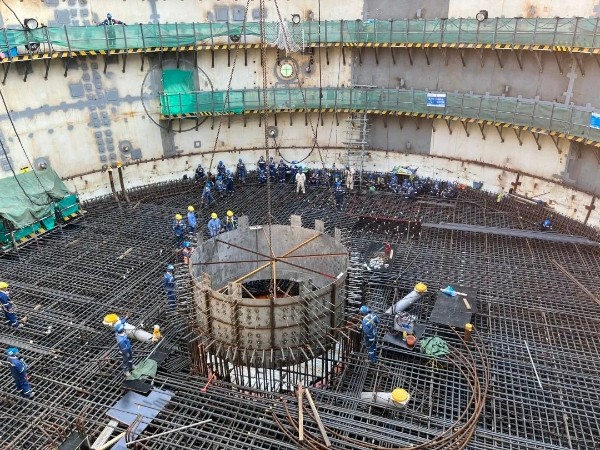

中核工程全球首堆“玲龙一号”堆坑一体化钢膜吊装成功
近日,海南昌江多用途模块式小型堆科技示范工程“玲龙一号”(ACP100)反应堆厂房内部结构堆坑一体化钢模吊装就位,钢模重量约4.85t,历时40分钟,开创了全球首个模块式小型堆一体化、模块化施工优化新篇章。
2022-04-12
